110kV芙太线路30#-47#迁改工程竣工
2019-07-04 来源:未知 点击:1163次
公司监理项目:芙蓉-太华110kV送电线路30#-47#迁改工程,在各参建单位的共同努力下,于2019年6月22日竣工投产。

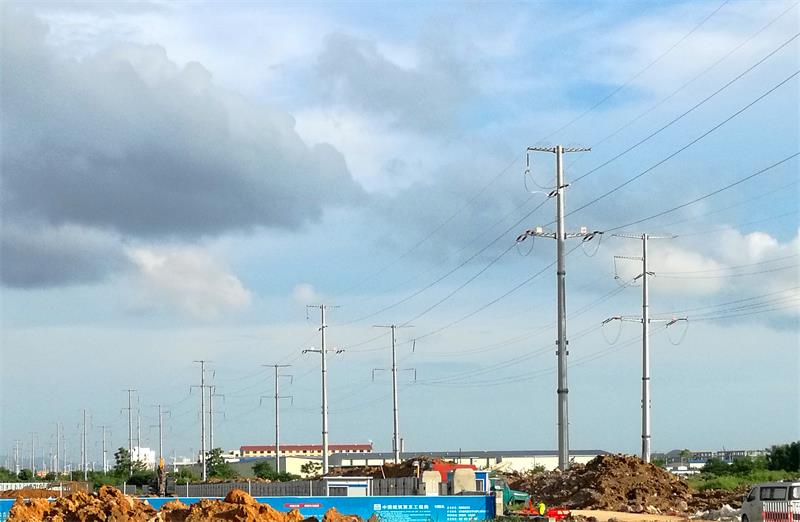

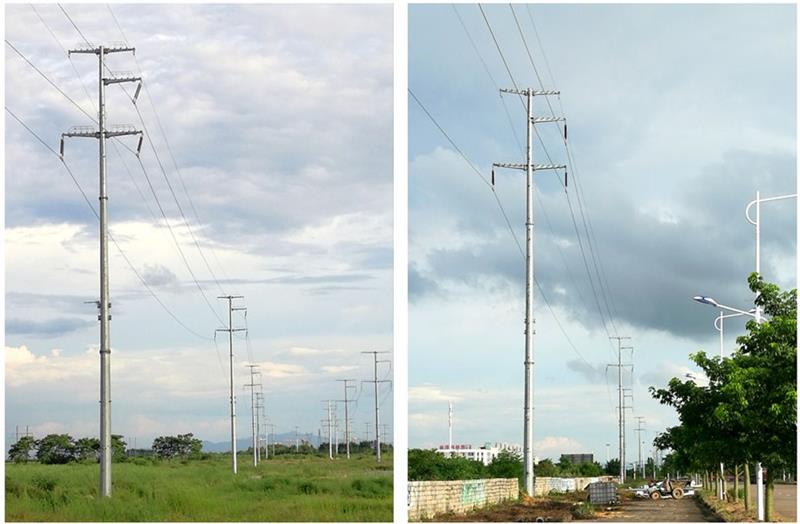

建设规模:工程迁改长度4233米,新建杆塔32基,其中自立式钢角塔2基,直线钢管杆17基,耐张钢管杆13基。

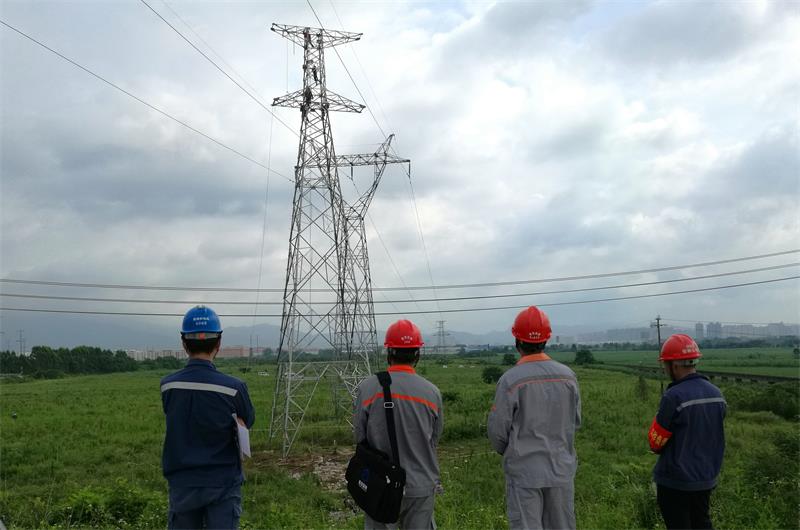

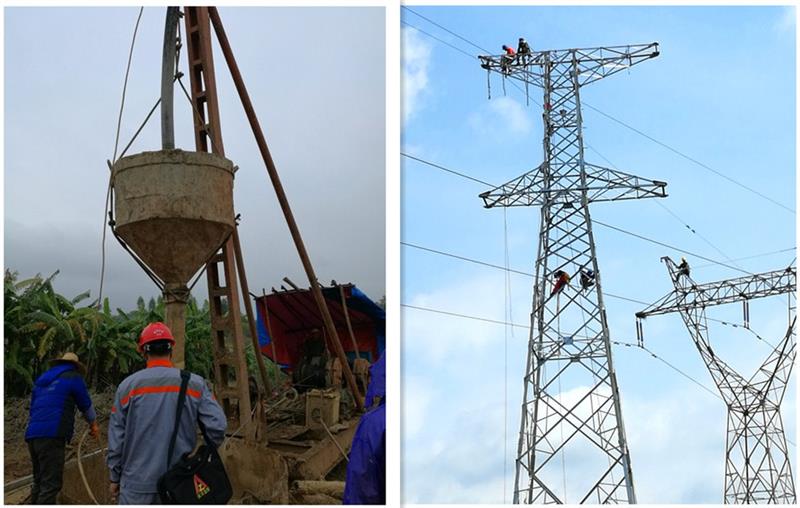

本工程施工,公司安排有经验的监理人员对材料进场、隐蔽工程验收、基础浇筑、杆塔组立及架线进行全程跟进,对工程的安全、质量、进度等进行严格管控,出现的问题积极参与协调,切实履行监理的职责。基础工程施工加班开挖及浇筑,监理夜间巡视检查安全及旁站基础浇筑。
建设单位:广西贵垦建设投资有限责任公司
运行单位:广西电网有限责任公司贵港供电局
建设单位:广西贵垦建设投资有限责任公司
运行单位:广西电网有限责任公司贵港供电局
撰稿人:黄忠富
