上林35kV三里站增容改造工程顺利竣工投产

2020-11-29     来源:未知    点击:885次
       由我公司负责监理的35kV三里站#2主变于2020年11月20日23时00分顺利投产。在各参建单位共同努力下,截止至目前三里站两台主变、一台10kV站用变、#2电容器组、新增Ⅱ母#2PT已投入运行。
       工程概况:主变:终期2×10MVA,前期建设2×5MVA,本期建设2×10MVA;35kV装置:新建35kV间隔线路PT;10kV出线:现有6回出线,本期新增5面出线柜; 无功补偿装置:现有1组750kvar予以拆除;本期新增2×1500kvar,配套新增1面10kV电容器柜;站用变:现状有1台35kV站用变,容量为50kVA;本期新增1台10kV站用变,容量50kVA。

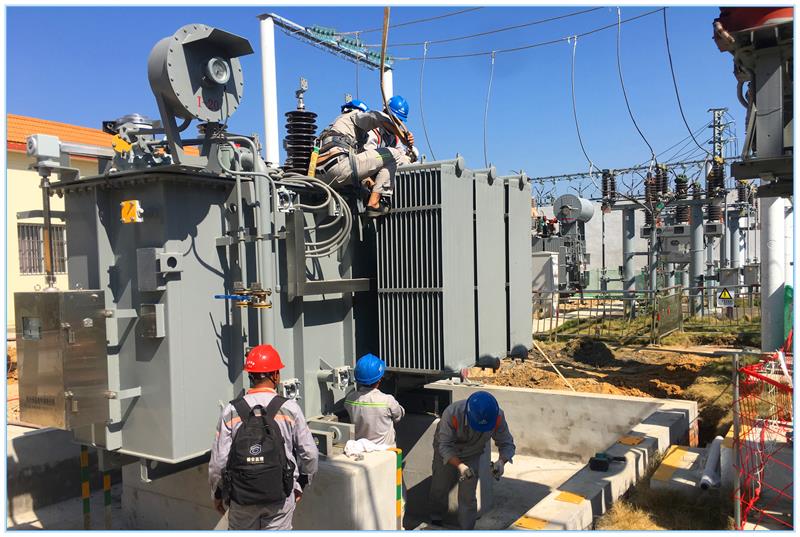

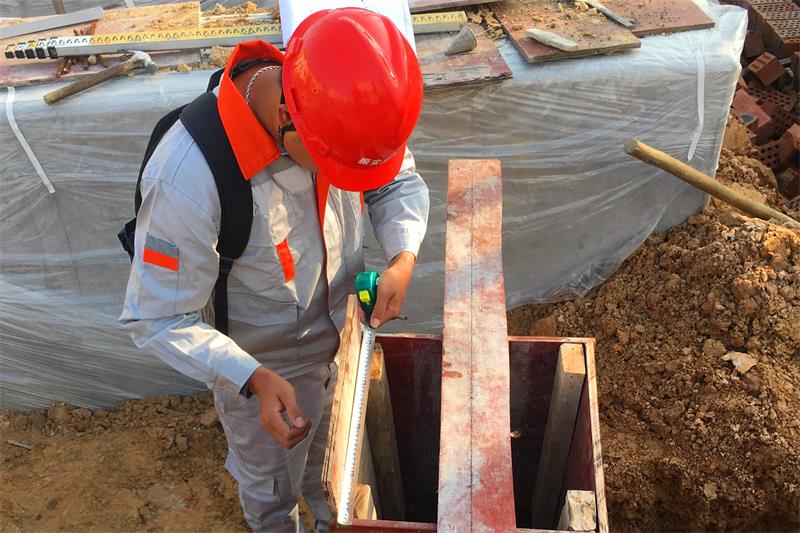

       三里站内由于场地受限,施工过程中产生了基础难以机械开挖、材料运输不便利、大型设备吊装等困难。但是为了2号主变能在东盟博览会举办前能顺利投产运行,为上林局供电局供电可靠性以及优质服务打下坚实的基础,在时间紧任务重的情况下,我公司监理人员与施工人员共进退、共进出,排除万难,克服因变电站场地复杂而带来的诸多不便。在原计划停电时间内完成任务,停电施工过程中施工、监理、调试、运行单位紧密配合,验收与停电施工同时进行,在连续的停电高强度施工后,核相正确,正式投运两台主变、一台10kV站用变、#2电容器组、新增Ⅱ母#2PT已投入运行。
        建设单位:南宁供电局上林业主项目部
        设计单位:广西冠宇电力有限公司
        监理单位:广西振安电力工程监理有限公司
        施工单位:中建泓泰电力工程有限公司


撰稿人:潘泽原
