“三里站10kV乐梅线配电自动化改造工程”创优监理工作总结
2021-12-20 来源: 点击:1209次
为落实《广西电网公司2021年农配网工程标准建设“大比武”竞赛方案》要求,试点开展架空线路配电自动化标准建设,为公司制定架空线路配电自动化标准建设做参考,实现建设质量、工艺复制目标,促进农配网工程建设管理水平整体提升。同时也为进一步提升基建精益管理水平,提升设备和工程质量的有关要求,合理控制工程造价,提升各层级管理人员、操作人员业务能力,力争在项目建设中落实“消除浪费、创造价值、持续改善、精益求精”的精益管理理念。
本工程于2021年07月15日开工建设,于2021年11月04日竣工投产。2021年11月25日通过来宾供电局建设部的初步验收,并提出了相关整改意见和建议,2021年12月04日完成消缺整改;2021年12月10日,广西电网公司优质工程专家评审组到现场对工程实体质量进行复核、指导,专家组对本工程在“四新”的应用及基建创新工艺给予了较高的评价,具体评审结果以广西电网公司发布的通告为准。
1.建设规模
(1)该工程位于武宣县三里镇,开关安装位置合理,均在乡村道路旁,交通便利,此创优项目建满足设计规范要求。

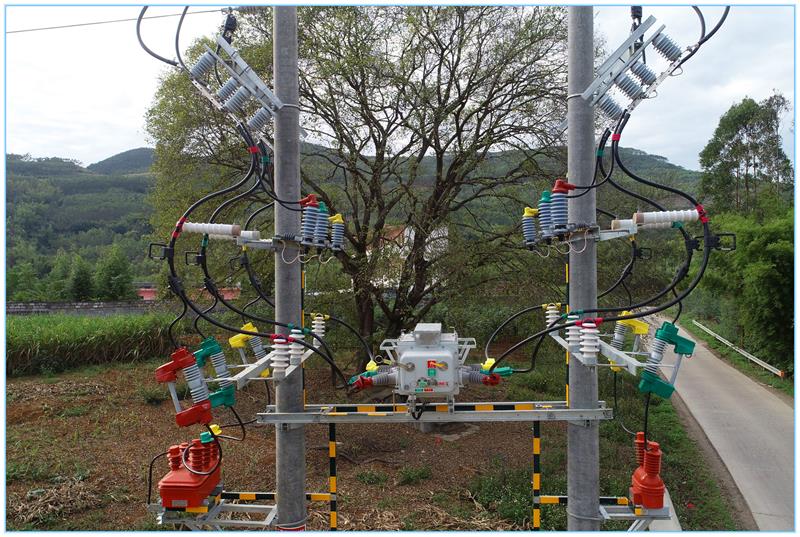

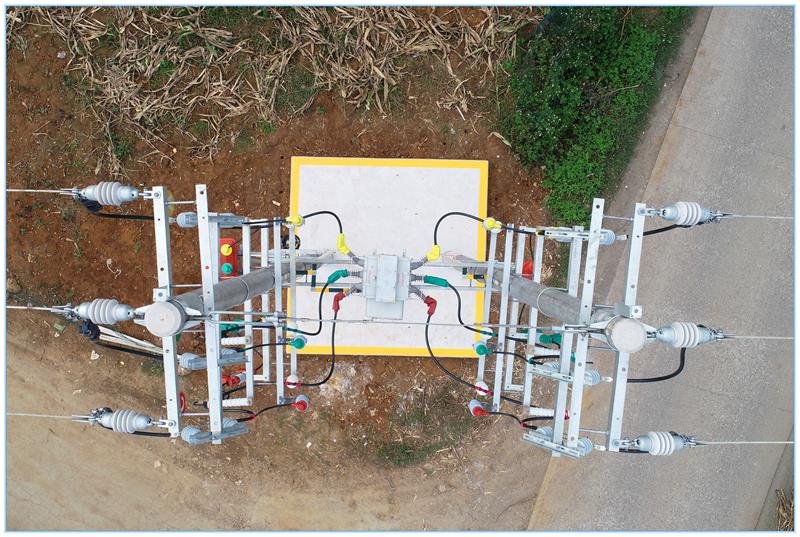

(2)建设规模:新建3套柱上真空断路器自动化成套设备。
(3)本工程动态投资:24.88万元。
2.工程建设亮点

(1)将原玻璃钢桥架换成1.2mm厚50mm宽不锈钢材质桥架,设备接地扁铁与不锈钢桥架完全贴合,整体施工工艺美观;同时优化后的不锈钢桥架与电杆距离为200mm,方便后期的登杆检修。
(2)在开关控制器底部自制简易二次线缆托盘,使得控制线能够得到有效的支撑,整体工艺美观,经济实惠。
(3)所有接地扁铁精准加工,搭接可靠,黄绿双色漆采用汽车烤漆工艺,色泽明亮,经久耐用。

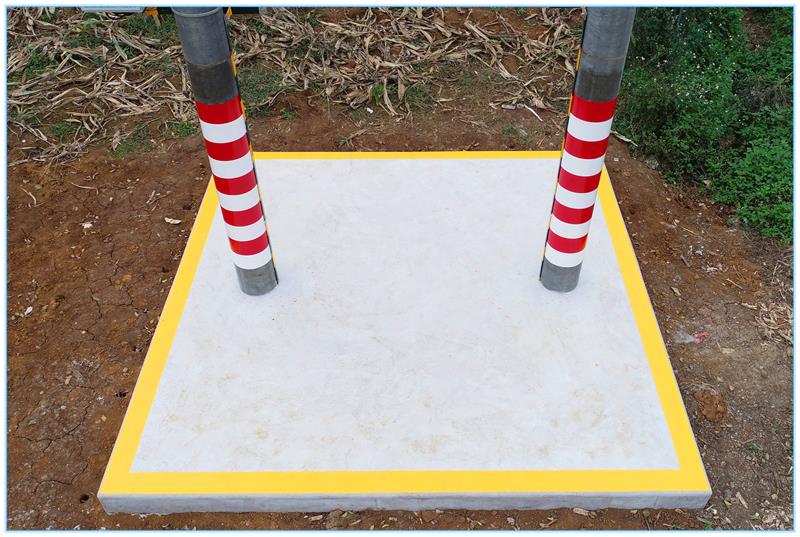

(4)操作平台砼浇筑一次成型,棱角分明,线条流畅,表面平整,安健环标识清晰,工艺美观。
(5)成立来宾武宣供电局项目管理中心临时党支部,充分发挥党支部的战斗堡垒作用和共产党员的先锋模范作用,努力践行“电网+先锋”的相关工作要求,及时协调解决项目建设过程中所面临的各种受阻问题,严格验收,监督督促落实现场各项安全技术措施。
3.创优项目监理工作措施
(1)严格执行材料质量验收制度,确保施工材料用料符合规范要求,试验检测资料、产品合格证、各种检查验收签证齐全、规范,各种原材料及构配件合格率达到100%。
(2)施工工艺、施工质量必须符合国家、南网精细化设计施工工艺标准和有关施工技术验收规范标准。
(3)坚持“开工必优,一次成优,全面创优质示范工程”意识教育。
(4)减少和杜绝质量通病的发生,对工程施工中可能存在的质量隐患及其预防和纠正措施进行审核确认,必要时报请业主项目部组织相关技术人员开展攻关活动。
(5)采取树立样板示范工程,以点带面方式,以推动工程中各项作业活动的全面创优质示范工程;
(6)施工资料管理标准、规范、与施工进展同步,竣工资料编制及时,图文齐全、规范,数据记录真实可靠。
(7)督促、检查各承建单位建立健全安全、质量保证体系,跟踪、落实施工现场的文明施工管理和环境保护措施,确保各项工程安全、质量、环境工作活动的正常有序开展。
(8)加强与建设单位、承建单位之间的联系,定期沟通。遇到问题,分析原因,找出结症,采取措施,排除故障,达到一致意见,促成问题的解决,使工程施工顺利进行。
4.参建单位
法人单位:广西电网有限责任公司
建设单位:广西电网有限责任公司来宾供电局
设计单位:广西蓝川设计有限公司
监理单位:广西振安电力工程监理有限公司
施工单位:来宾市宾盛电力工程有限公司
运行单位:来宾武宣供电局三里供电所
撰稿人:林德锋
