钦州供电局110kV沙坪变二期扩建工程开工建设

2022-04-20     来源:    点击:1043次

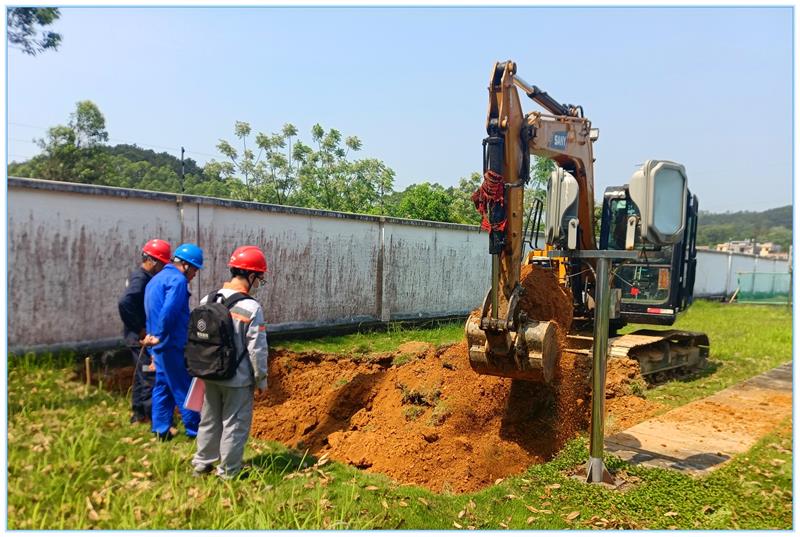

公司监理项目:钦州供电局110kV沙坪变电站二期扩建工程,于2022年3月4日召开图纸会审及第一次工地例会后,在各项开工准备充分、业主审批工程开工报审后,监理项目部于3月9日签署工程开工令,同意施工单位于3月10日进场开工,项目正式开工建设。

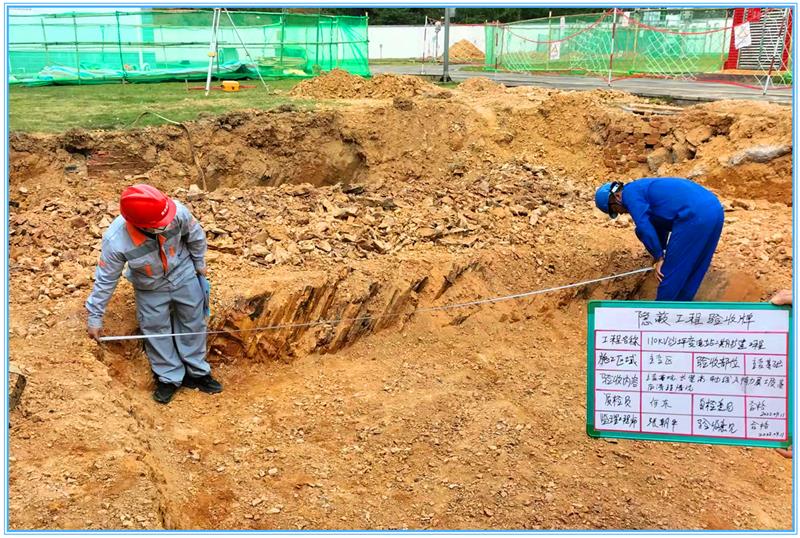

本工程要求7月2日竣工投产,项目建设周期短,工作紧,项目土建基础、电气安装、一二次接线、试验调试等工作需要紧凑衔接,需要各参建单位紧密联系、通力合作才能促进项目安全可靠、保质保量地按时完工。在后续工作开展中,监理项目部将在人员、机械器具投入,设备材料供应,施工方法等各方面加强检查监督,做好沟通协调工作,促进工程项目务期必成。

工程建设规模:

1)主变压器:扩建2#主变及中性点设备。

2)110kV配电装置:本期完善前期不完整内桥间隔,新增110kV断路器1台、电流互感器3台、隔离开关2组。

3)35kV配电装置:本期建设2#主变进线间隔1个,电容器间隔1个。

4)10kV配电装置:原接线为单母线接线,本期扩建为单母线分段接线,本期建设2#主变进线柜、站用变柜、电容器出线柜、母线PT柜、分段隔离柜、分段断路器柜、馈线柜、接地变柜各1个。本期将10kV1号站变接至II段母线。将I段路线上的备用柜做为接地变柜。更换前期开关柜内零序电流互感器共16台。

5)无功补偿装置

本期新增10kV框架式并联电容器成套装置1组,新增35kV框架式并联电容器成套装置1组。

6)中性点接地装置

本期新增10kV消弧线圈并小电阻接地成套装置2套。

参建单位:

建设单位:广西电网有限责任公司钦州供电局

设计单位:广西蓝川设计有限公司

监理单位:广西振安电力工程监理有限公司

施工单位:广西钦能电力集团有限公司

监理项目部主要人员:总监理工程师张朝平、造价监理工程师蒋洪贵、安全监理工程师林远浩、专业监理工程师(林远浩、宁志进)、 监理员(刘汉多、陈永)



                                             撰稿人:张朝平
