久隆~傍浦220kV线路工程开始架线施工
2022-07-25 来源: 点击:1274次

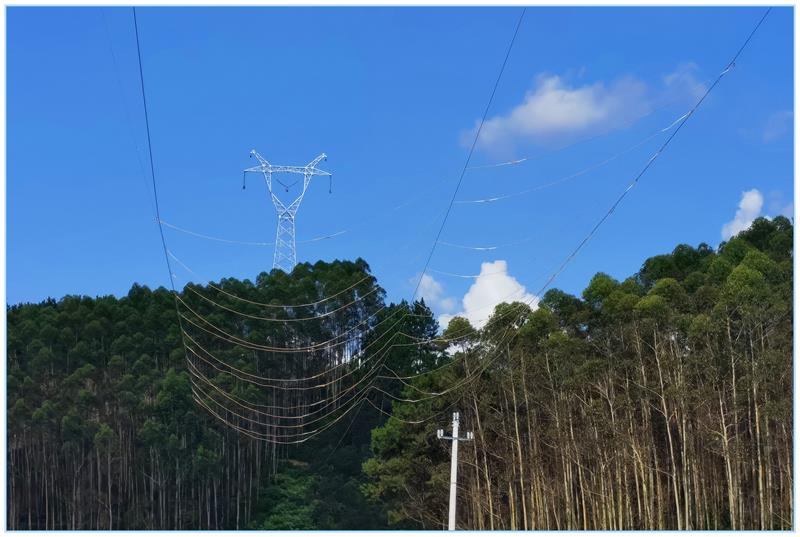

截至2022年7月24日,公司监理的久隆~傍浦220kV线路工程已完成基础210基,铁塔组立103基,经过施工单位三级自检、监理初检、运行单位中间验收合格;N123-N143段影响架线的二处10kV线路跨越停电封网工作、牵引场及张力场的布置及准备工作均已完成,N123-N143段已具备导地线架设施工条件,2022年7月25日上午8:00,第一根导线开始张力展放,标志着久隆~傍浦220kV线路工程将全面进入导地线架设施工阶段。

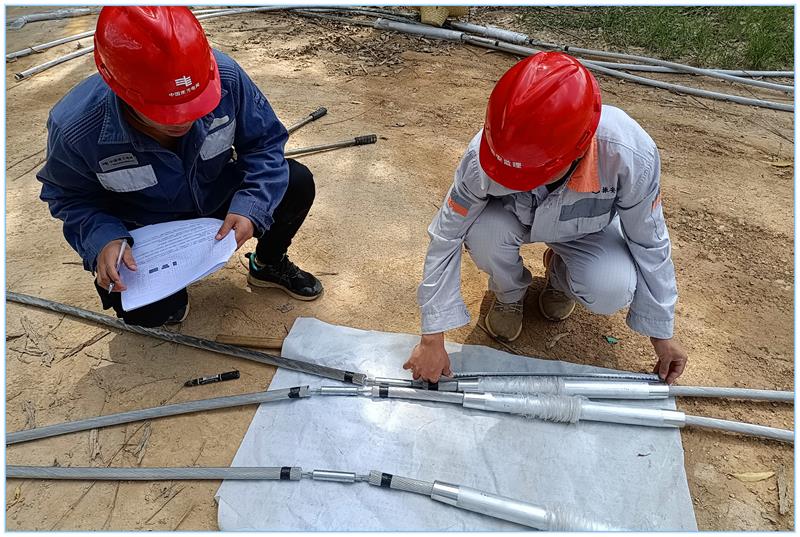

导地线架设前,监理项目部严格把控进场的导地线、金具及附件,已对进场的导地线、金具及附件进行了开箱验收;光缆使用前已经过盘测试验合格;导地线接续管及耐张线夹已按要求进行拉力试验并合格。导地线架设施工过程中,督促施工单位严格按已审批的方案和施工作业指导书组织施工,现场监理应对导、地线接续管压接进行旁站监督,架线现场应有防止导、地线磨损的措施,在碰磨导、地线的地方采取垫帆布、木棒、放坐地滑车等进行保护。
监理项目部必须严格管控现场施工安全,重点管控高处作业未按要求使用安全带及转移位置失去保护的红线违规行为;现正处于高温炎热天气施工,加强检查现场是否配备足够的饮用水及防暑降温药品,密切关注施工人员精神状态,提醒作业人员合理安排作业时间,督促施工项目部管理人员加强高温施工现场的巡视检查力度,指导施工作业人员做好防暑工作;严守安全底线红线, 严禁现场发生违反红线的违规行为。
建设单位:广西电网有限责任公司建设分公司
监理单位:广西振安电力工程监理有限公司
设计单位:广西鑫盟工程咨询有限公司
施工单位:广西送变电建设有限责任公司
撰稿人:欧铭
