来宾35kV禄新站增容工程顺利投运
2022-12-26 来源: 点击:865次

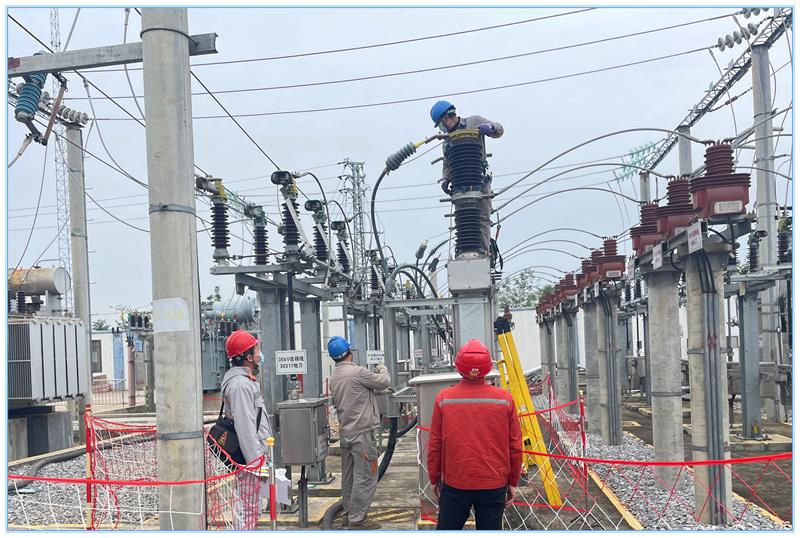

公司监理项目:35kV禄新站增容工程于2022年01月03日开工建设,施工过程中几经波折、攻克疫情受阻,于2022年12月07日启动投运顺利完成,移交运行维护单位。
一、工程建设规模
1.本期增加1台主变 SZ11-10000/35 三相双卷自冷式有载调压交压器。
2.35kV间隔:出线终期2回,现有户外出线2回,本期维持不变。
3.10kV间隔出线终期8回,已建户内6回,本期新建出线2回,10kV 电容器间隔1个,10kV站用间隔1个,零序电流互感器 12 台,10kV电流互感器9台。
4.无功补偿:终期2×0.6Mvar,本期装设1200kvar(新 建+750kvar(利旧迁移)。
5.站用变:终期2×50kVA,己建1×50kVA,本期新增1×50kVA。
6.10kV中性点小电阻接地:终期2套小电阻接地成套装置,前期未建,本期建10kV 出线柜,不建中性点接地装置。
7.二次部分新增综合柜1台、10kV接地变保护测控装量2台、10kV电容器保护测控装置 1台、10kV线路保护测控装2台、小电流接地选线装置1台;新增二次电缆 2.923km; 防锁具及其现场服务费1项、监控系统数据更新调试2项、光纤线型感温火灾探测1项等。
8.士建部分:扩建主变基础和主变油坑、新建室内电容器础2座。
建设单位:广西电网有限责任公司来宾供电局
设计单位:广西金网电力勘察设计有限公司
监理单位:广西振安电力工程监理有限公司
施工单位:广西建宁输变电工程有限公司
撰稿人:周徕
