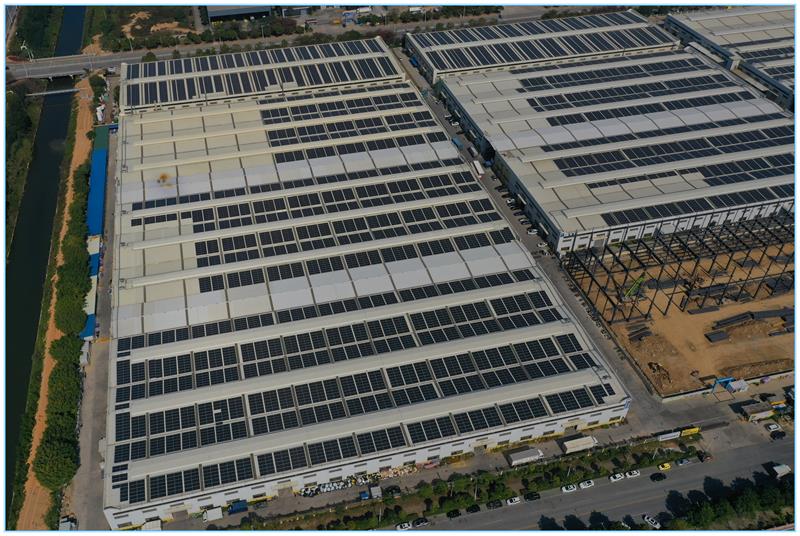

广东威悦13.38MW光伏项目完成并网发电
2023-01-30 来源: 点击:1042次
公司监理项目:广东威悦电器有限公司13.3812MWp屋顶光伏发电项目顺利完成并网发电。本项目于2022年8月15日申请开工,2022年8月21日完成了各项前期准备工作,具备开工条件,于2022年8月22日正式入场施工,2022年12月26日基本完成项目工程量,并于2023年1月14日正式并网发电。
工程概况:
1、夹具累计安装完成71326套
2、光伏板累计安装完成17805张
3、桥架累计安装完成7983米
4、逆变器支架累计安装完成31台
5、厂区电缆沟开挖累计完成42米,已恢复
6、厂区电缆沟管路预埋累计完成350米
7、逆变器累计安装完成31台
8、钢结构电缆架空桥架累计安装完成2座
9、光伏线敷设接线累计完成126100米
10、集电线路顶管累计完成794米
11、光伏组件接地扁铁累计完成8340米
12、低压电缆敷设接线累计完成8713米
13、高压电缆敷设接线累计完成1160米
接受本工程监理委托后,我公司选派监理人员成立项目监理部,依据监理合同,在施工前监理项目部根据项目情况编写了工程监理规划、监理实施细则、监理旁站方案、质量控制点设置表、强制性条文执行计划等,并在开工前督促施工单位建立健全项目质量和安全管理体系、审核施工组织设计和作业指导书、核查特种作业人员有效性、分包单位资质等开工准备并对施工单位进行了开工前的交底。
本工程是广东省第一个“自发自用,余电上网”的分布式屋顶光伏发电项目,受到四会市肇庆高新区政府发改委及南方电网广东省四会市供电局的高度重视。监理人员在施工过程中,为建设单位热情服务,遵照监理合同要求,严格按照监理规范及监理工程程序实施监理工作。项目监理人员通过审核施工组织设计和作业指导书、核查特种作业人员有效性、参加施工图会审、对施工单位进行安全技术交底、见证主要材料现场取样、检验进场的主要构配件和材料、监控日常作业现场的质量和安全,以旁站、巡视、见证等工作方式对本项目施工的全过程进行有效地把控,从而保证本工程所完成部分的项目质量符合有关规程、规范、设计文件及承包合同要求。
建设单位:万泊能源(肇庆)有限公司;
设计单位:中国电建集团城市规划设计研究院有限公司;
监理单位:广西振安电力工程监理有限公司;
施工单位:中国水利水电第十工程局有限公司。
撰稿人:莫贤青
