京基智农二期项目35kV业扩配套工程竣工投运
2023-03-17 来源: 点击:1095次
公司监理项目:京基智农二期项目35kV业扩配套工程,在贺州供电局各级领导的大力支持及协调下,业主、设计、施工、输电所、变电所等有关参建单位密切配合和努力下,本工程于2023年03月06日23:58顺利投运。
线路部分开工日期为2022年08月06日,变电站部分开工日期为2022年10月11日,线路部分2023年03月06日通过竣工验收验,变电站部分2023年03月06日通过竣工验收。
工程概况:
1、35kV部分

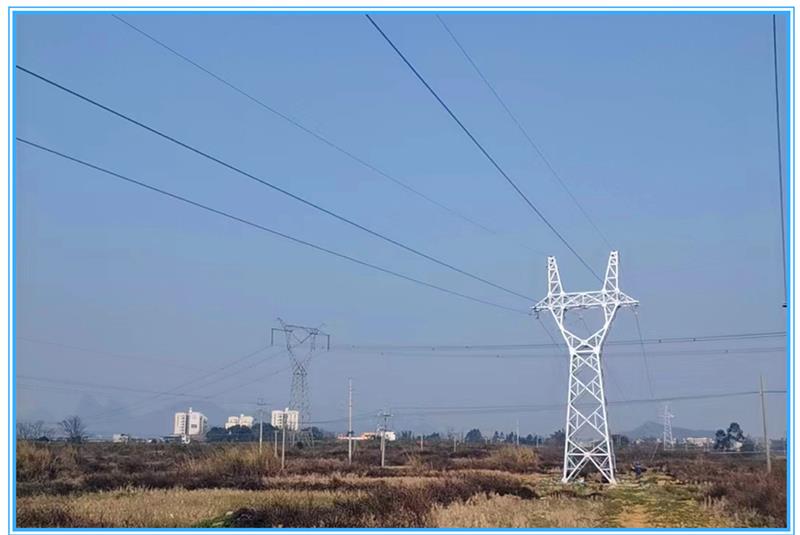

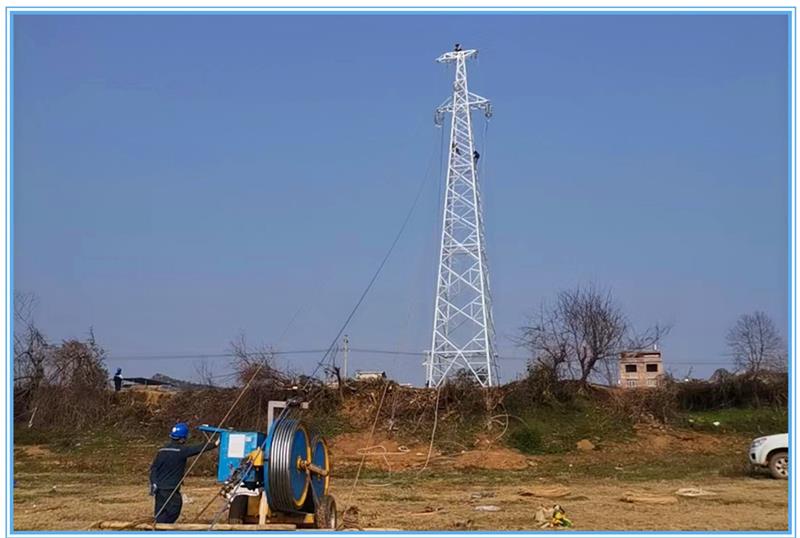

线路总长11.6km;其中新建段架空线路长度为9.0km(35kV羊头变电站~自建1#塔),原有自建段1#塔~9#塔段2.6km(利旧段)。
2、10kV部分

接受本工程监理委托后,我公司选派专业监理人员成立监理项目部,并配备必要的检测工器具和指导性资料,编写了工程监理规划和专业监理实施细则。项目监理人员通过督促施工单位建立健全项目质量和安全管理体系、审核施工组织设计和作业指导书、核查特种作业人员资质、参加施工图会审、见证主要材料取样试验、监控日常作业现场的质量和安全、参加隐蔽工程和分部分项工程的验收、督促施工单位整改和处理发现的问题,以旁站、巡视、见证等工作方式,对本工程施工的全过程进行了有效地监控,从而保证了本工程所完成部分的项目质量符合有关规程、规范、设计文件及承包合同要求。
建设单位是:广西电网有限责任公司贺州供电局
设计单位是:广西博阳电力勘察设计有限公司
监理单位是:广西振安电力工程监理有限公司
施工单位是:广西恒都输变电工程有限公司
撰稿人: 关豪世
