220kV墩海变电站扩建工程顺利竣工投运

2023-05-09     来源:    点击:1328次

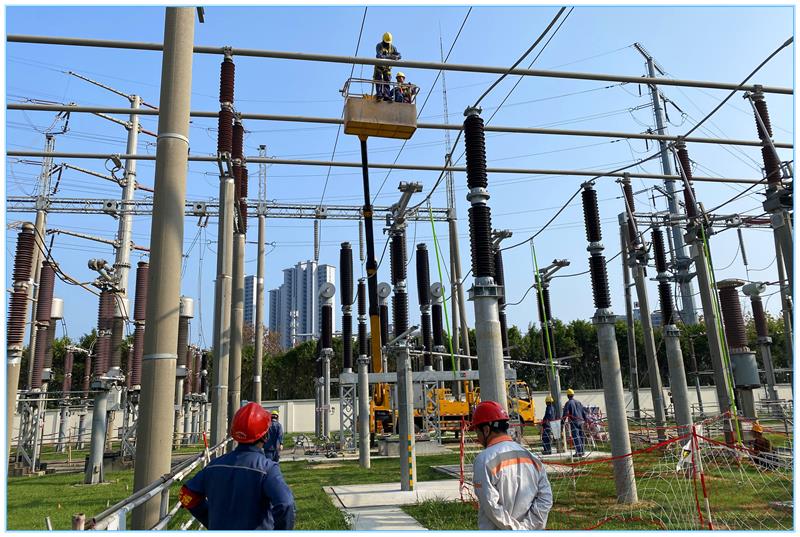

“主变一响,黄金万两”。2023年04月20日15时09分,随着启动试运行指挥组长一声令下,“嗡嗡”的轰鸣声从220kV墩海变电站#3主变区域传来,#3主变第一次充电操作正式启动。

2022年03月20日,220kV墩海变电站扩建工程正式开工建设;

2023年02月07日,施工单位完成该项目三级自检工作;

2023年02月09日,我司主网北海监理部完成项目监理初检工作;

2023年02月15日,建设单位组织召开验收启动会,验收时期2023年02月15日-2023年04月15日;

2023年04月15-16日,项目完成投运前阶段质量监督检查工作;

2023年04月19日,建设单位组织召开验收总结会;

2023年04月19日,启动试运行委员会,决定工程于2023年04月19日正式启动试运行,并于当日21时08分向地调申请启动试运行;

2023年04月24日15时55分,工程投运相关的一、二次设备进入24小时试运行;

2023年04月25日15时55分,220kV墩海变电站扩建工程本次启动的一、二次设备启动试运行工作全部结束,相关一、二次设备运行正常,正式移交运行单位运行维护。

2023年04月26日,组织召开启动试运行委员会末次会议,布置遗留问题消缺整改要求及项目结算、资料归档要求。

220kV墩海变电站扩建工程是2022年以来,我公司在北海网区监理项目正式竣工投产的第一个主网项目;也是北海网区2023年第一个竣工投产的主网主变扩建项目,恰逢广西“三月三”、国际劳动节节假日窗口,为节假日旅游高峰提供供电保证,也为即将到来的“迎峰度夏”助力奔跑。

工程建设规模:安装容量180MVA主变1台,220kV主变进线间隔1个,110kV进线间隔1个,10kV出线7回,10kV并联电容器4×8Mvar。

参建单位:

建设单位:广西电网有限责任公司北海供电局

设计单位:广西金网电力勘察设计有限公司

监理单位:广西振安电力工程监理有限公司

施工单位:广西送变电建设有限责任公司

调试单位:广西送变电建设有限责任公司

运行单位:广西电网有限责任公司北海供电局



                                撰稿人: 韦栋
