兴业县黄章水库涉及500kV线路迁改工程竣工投产
2023-06-06 来源: 点击:1090次
兴业县黄章水库涉及500kV线路迁改工程于2022年12月12日开工,在各参建单位的共同努力下,项目于2023年5月8日启动竣工验收,2023年5月12日恢复送电。

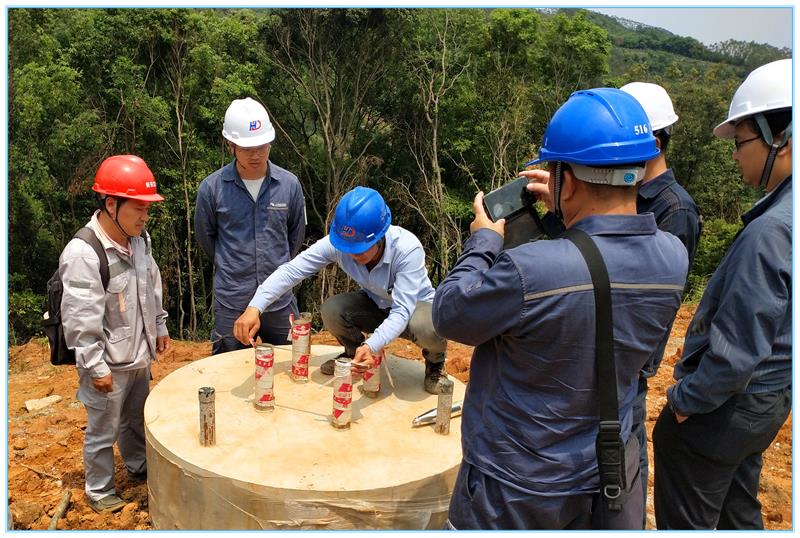

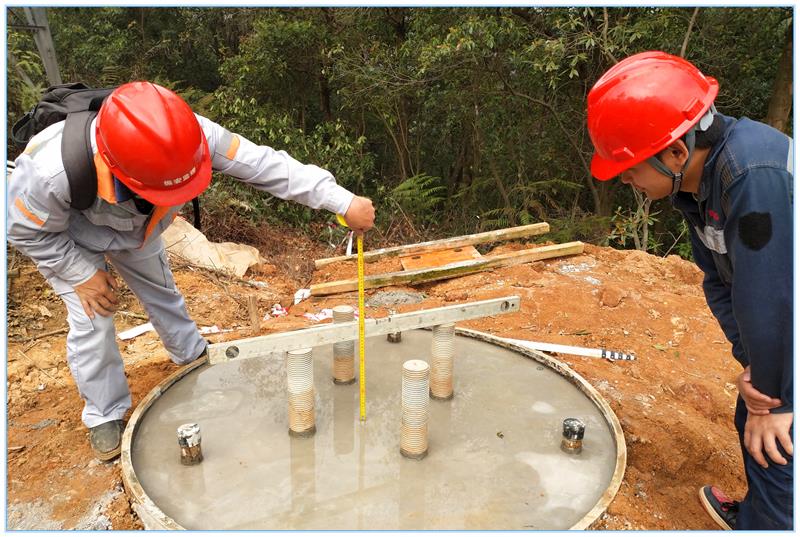

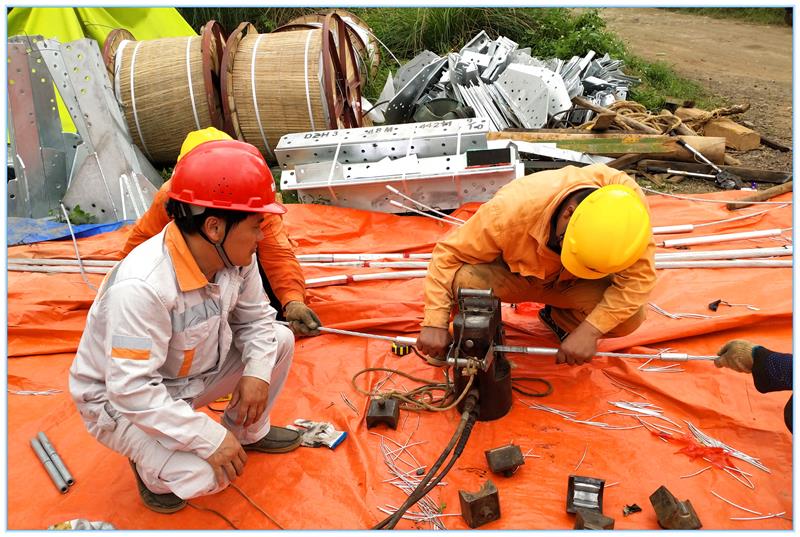

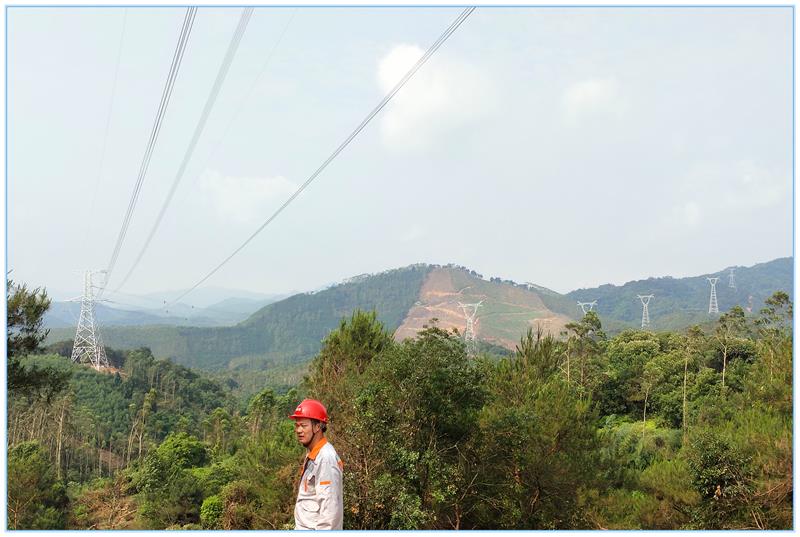

线路起自500kV南玉Ⅱ线#432塔,终至500kV南玉Ⅱ线#443塔;线路总长为5.492km,共用铁塔12基 。JA1~A11段4.401km采用新导、地线;导线为4×JL/G1A-400/35。地线采用两根JLB20A-80铝包钢绞线。
参建单位:
建设单位:广西兴业黄章工程管理有限公司
运行单位:中国南方电网公司超高压输电公司南宁局
监理单位:广西振安电力工程监理有限公司
设计单位:中国能源建设集团广西电力设计研究院有限公司
施工单位:广西恒都输变电工程有限公司
撰稿人:秦建中
