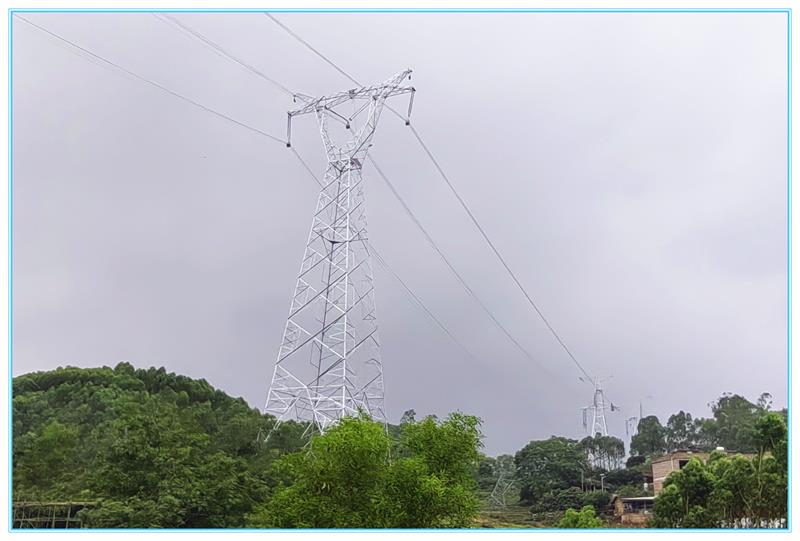

500kV南玉Ⅱ线改造工程顺利投运
2024-06-07 来源: 点击:628次

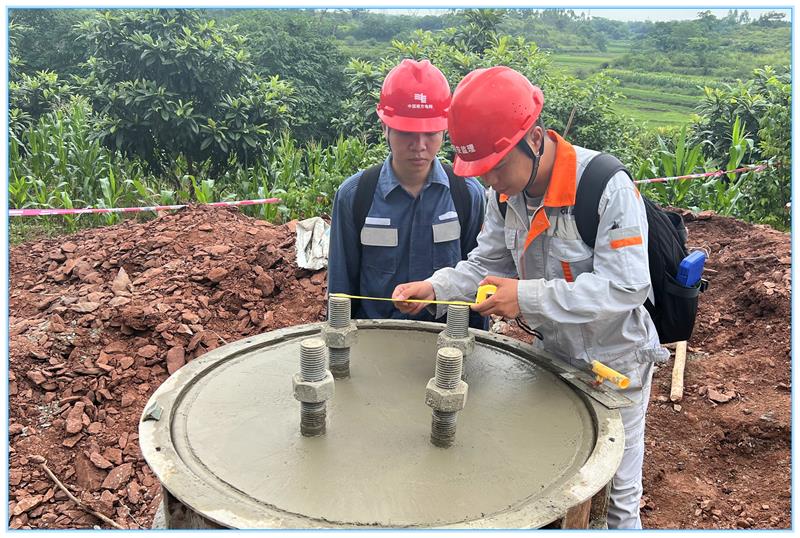

公司监理项目:500kV新江变电站配套220kV送出工程(500kV南玉Ⅱ线改造工程)2024年5月13日顺利全线投运。

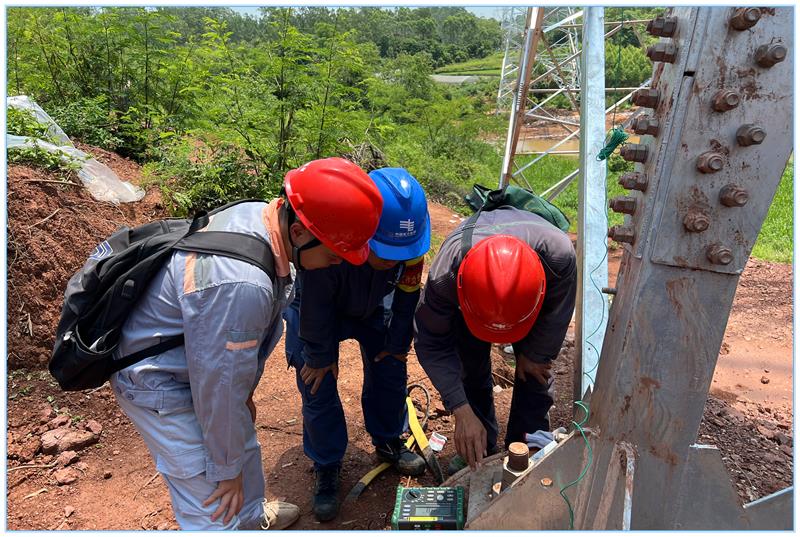

工程于2024年3月19日进行基础施工。于2024年4月20日停电组塔架线。停电组塔架线施工时间紧任务重,经各参建单位的共同努力,历经24天完成竣工验收顺利投运。
本工程为了使本期配套220kV线路穿越500kV南玉Ⅱ线满足相关规范要求,需将500kV南玉Ⅱ线进行升高改造。
工程规模:工程架空线路长度为2.012km,共用铁塔10基,其中单回路直线塔2基,单回路耐张塔8基。
建设单位:广西电网有限责任公司南宁供电局
运维单位:南方电网超高压输电公司南宁局
设计单位:广西博阳电力勘察设计有限公司
监理单位:广西振安电力工程监理有限公司
施工单位:广西送变电建设有限责任公司
撰稿人:王前龙
