110kV班凤站35kV配套送出工程竣工投运
2024-06-14 来源: 点击:562次

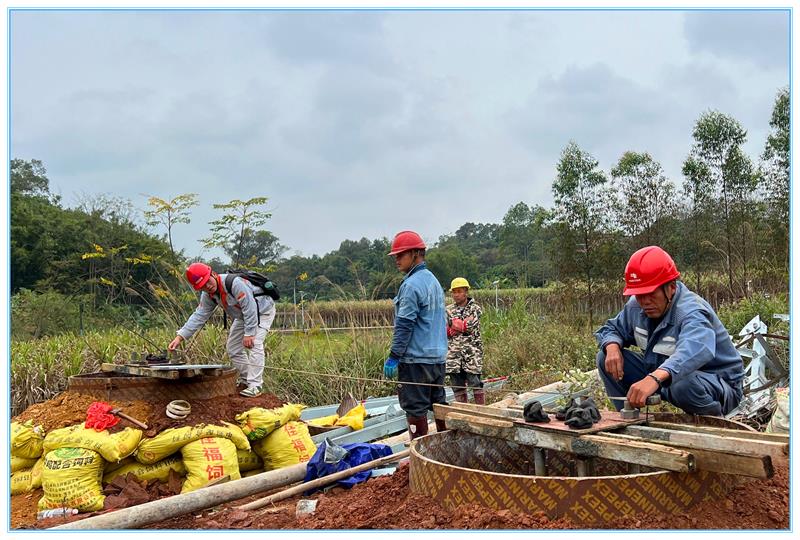

公司监理项目:110kV班凤(木格)站35kV配套送出工程,自2023年3月10日开工以来,经各参建单位的共同努力下,工程于6月3日01时48分进入24小时试运行。
工程概况:
1.110kV班凤站π接35kV木同线π接段木格站侧线路工程:新建线路起自110kV班凤变电站,终至35kV木格站,线路路径总长3.143km,新建段线路使用杆塔13基,。
2、110kV班凤站π接35kV木同线π接段同美站侧线路工程:新建线路起自110kV班凤变电站,终至35kV木同线34#塔,线路路径总长2.636km,新建段线路使用杆塔12基。
建设单位:广西电网有限责任公司贵港供电局
设计单位:广西福源设计有限责任公司
监理单位:广西振安电力工程监理有限公司
施工单位:广西送变电建设有限责任公司
撰稿人:黄焕民
