南宁供电局攻坚克难顺利为平里静脉产业园 生活垃圾焚烧发电厂建
2015-10-12 来源:工程部 点击:1259次
南宁供电局攻坚克难顺利为平里静脉产业园
生活垃圾焚烧发电厂建设提供了调试电源
生活垃圾焚烧发电厂建设提供了调试电源
根据有关资料显示,南宁市如今每天产生需处理的生活垃圾已高达3000吨,而城南垃圾填埋场原设计的日处理能力仅为1200吨,已处于严重超负荷运行状态,“垃圾围城”现象日益凸显。南宁市兴宁区五塘镇平里静脉产业园生活垃圾焚烧发电厂是广西壮族自治区西江大会战12个重点建设项目之一,是承接市五象新区城南垃圾填埋场的生活垃圾应急处理使命,对改善五象新区空气质量环境及南宁市规划建设具有重要意义。
目前平里静脉产业园生活垃圾焚烧发电厂正在如火如荼建设当中,垃圾发电厂是否能成功按期启动锅炉焚烧垃圾发电的关键在于发电厂有关设备安装完成之后是否有电源进行设备试验及调试,而平里静脉产业园生活垃圾焚烧发电厂配套35kV线路送出工程建设前期正是为了垃圾发电厂提供试验及调试电源(后期输出电能)。该线路工程位于兴宁区五塘镇、六塘镇区域,线路长度18.7km,铁塔75基,本线路工程建设单位为广西电网有限责任公司南宁供电局,由广西南宁振安电力工程监理有限公司负责监理,广西南宁国恒供电开发有限责任公司负责施工。

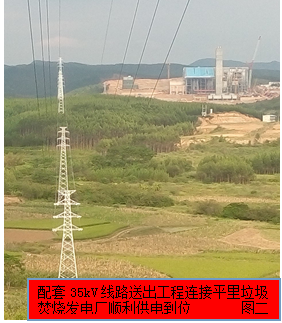

本线路工程自2015年5月10日开工以来,为了确保能在2015年9月底前完成送电工作,保障垃圾焚烧发电厂能顺利进行试验及调试。南宁供电局高度重视,开工之前及施工过程中多次组织各参建单位召开进度会议,及时协调施工过程中遇到的问题。面对工期紧、任务重情况下南宁供电局采取了如下进度控制措施:督促施工单位加大资源的投入(人员、机具等)全线铺开施工,有效加速了施工进度,同时要求监理单位增派监理人员在监控进度的同时加强了对现场安全及质量的管控;要求施工单位在晴天加紧施工的同时,合理增加夜间加班施工;专门成立征地及青赔协调小组,负责配合施工单位在塔位征地及青赔过程中遇到困难的协调;督促施工单位编制倒排工期计划,监理单位督促施工单位每天按计划实施;定期召开会议,协调施工过程中遇到的问题。虽然施工过程采取了一系列措施,但因施工过程的6月、7月、8月正值雨季,下雨较多,同时当地塔基征地及青赔工作严重受阻,工程进度受到严重影响,工程投产送电将会拖延至10月底,要在9月底前完成送电工作已不可能。面对不能按期送电问题,南宁供电局在7月29日再次提出先采取临时转供电的方案,待新建的线路工程全部建设完成之后再停电接火投入使用。面对新的方案经过各参建单位讨论及实施,9月21-25日五昆平里支转供电线路经过竣工验收及试验合格,确保了在9月底为平里静脉产业园生活垃圾焚烧发电厂相关设备的试验及调试工作提供了电源,为了垃圾焚烧发电厂按期投入使用奠定了基石。
平里静脉产业园垃圾焚烧发电厂区占地少,绿化良好,无异味,且离市区不远,可节省大量运输、能耗等成本,符合资源再利用、建设节能型社会的发展思路。垃圾焚烧发电技术可处理生活垃圾及工业垃圾,具有无害化程度高,处理彻底的功能。当平里静脉产业园生活垃圾焚烧发电厂建成投入使用后,每天将能处理2000吨生活垃圾,不仅解决了垃圾围城,同时美化了南宁市区的空气质量,减少了直接填埋占用土地及污染环境的现象,同时通过平里静脉产业园生活垃圾焚烧发电厂配套35kV线路送出工程输出电能,将缓解兴宁区客户用电量紧张的压力。
工程部梁建军转载
