35kV高基变电站扩建工程启动投产
2024-12-12 来源: 点击:86次
公司监理项目:35kV高基变电站扩建工程,工程于2024年04月29日开工,在各个参建单位的共同努力下,于2024年12月05日12点33分顺利启动投运。

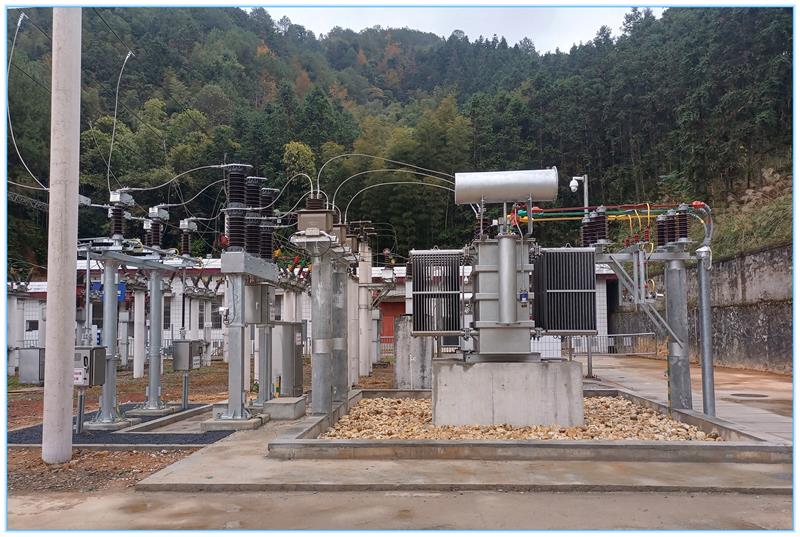

35kV高基变电站扩建工程:1.主变压器:本期新增1台3150kVA;2.10kV出线:本期2回;3.无功补偿:本期1X750kvar;4.站用变:本期新增10kV站用变(50kVA)1台。

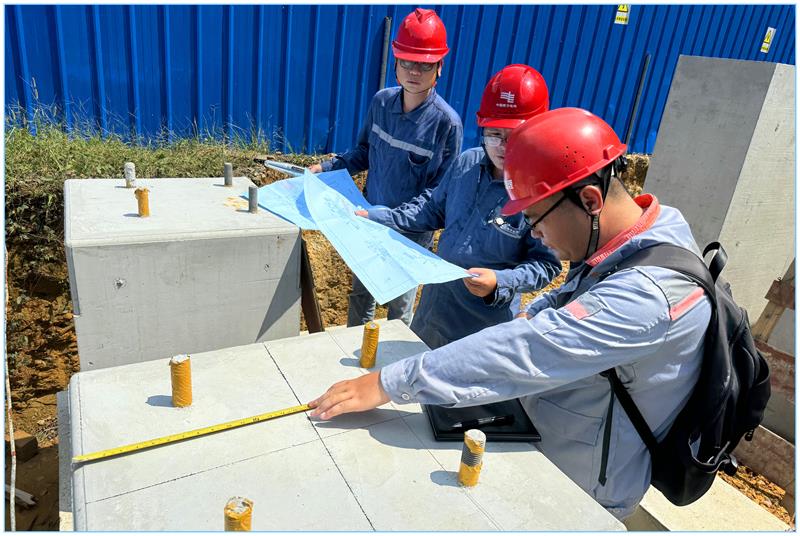

土建部分完成与电气设备相关的设备基础、消防设施、排水、电缆沟等。
接受本工程监理委托后,我公司选派监理人员成立项目监理部,以“服务一个项目就一定达标一个项目”的企业使命,依据监理合同,在施工过程中,监理人员认真为建设单位热情服务,遵照监理合同要求,严格按照监理规范及监理工程程序实施监理工作。项目监理人员通过审核施工组织设计和作业指导书、核查特种作业人员有效性、参加施工图会审、对施工单位进行安全技术交底、见证主要材料现场取样、检验进场的主要构配件和材料、监控日常作业现场的质量和安全、组织或参加隐蔽工程和分部分项工程的验收,严格执行阶段初检和竣工初检,对初检发现的问题及时督促施工单位按要求整改,以旁站、巡视、见证等工作方式对施工全过程进行有效管控,为本工程施工质量符合有关规程、规范、设计文件及承包合同要求提供了坚实保障。
建设单位:广西电网有限责任公司柳州供电局
设计单位:柳州电力勘察设计有限公司
监理单位:广西振安电力工程监理有限公司
施工单位:广西兆泰送变电工程集团有限公司
撰稿人:陈初
