岑溪吉太站10kV将军顶线改造工程投产
2024-12-17 来源: 点击:83次

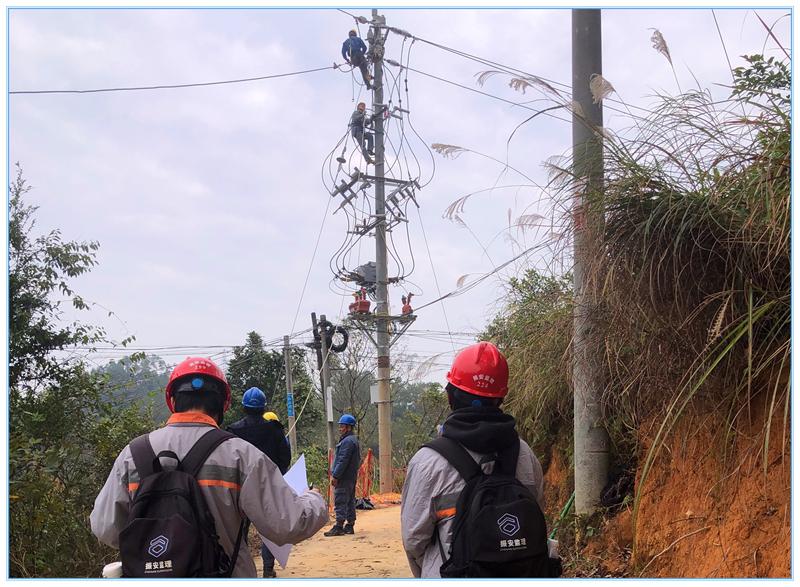

吉太站10kV将军顶线改造工程于2024年07月29日开工,经各参建单位共同努力下,于2024年12月14日全部完成竣工。
工程概括:新建10kV高压路径共20.594km;水泥杆共292根。
10kV将军顶线运行年限达30年,本次工程改造涉及10kV将军顶线君丰公变支线、五里岭公变支线、六四公变支线、坡舍公变支线、岑塘3公变支线、昌杆公变支线等,改造范围宽,难度大。
过去,10kV将军顶线频繁停电被广西电网列为重点关注线路和“双高”线路。针对这个问题,岑溪供电公司项目管理中心、马路供电所、广西振安电力工程监理有限公司岑溪监理项目部、广西梧州华光电力发展有限公司岑溪施工项目部共同制定可靠的施工计划,并严格按照施工计划落实施工内容,本工程于2024年12月14日完成第三次停电割接工作。随着整治工作的不断深入,10kV将军顶线路的停电次数同比下降了33%,在工程改造工作已取得了显著成效,成功丢掉“双高”线路的帽子。
建设单位:广西新电力投资集团有限责任公司岑溪供电公司
设计单位:广东艾博电力设计院有限公司
监理单位:广西振安电力工程监理有限公司
施工单位:广西梧州华光电力发展有限公司
撰稿人:韩明志
