220kV聚龙变电站扩建工程启运投产
2024-12-31 来源: 点击:168次

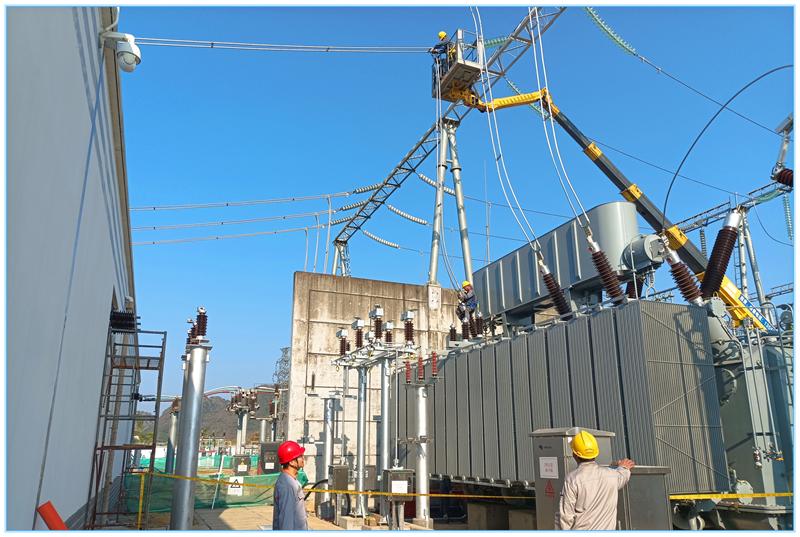

12月31日05时30分,公司监理项目:220kV聚龙变电站扩建工程#2主变及三侧充电完成,顺利完成送电,进入24小时试运行,为2024年的电网基建建设监理任务画上了圆满的句号。
工程建设规模:(1)主变压器:终期3台,前期1×180MVA,本期新增1×180MVA;(2)220kV出线:终期10回,前期6回(其中2回电气备用),本期维持不变:(3)110kV出线终期12回,前期8回,本期维持不变;(4)35kV出线:终期15回,前期5回(其中3回电气备用),本期新增3回;(5)35kV并联电容器终期3×4组,前期(3×10+1×12)Mvar,本期新增(3×8+1×12)Mvar。

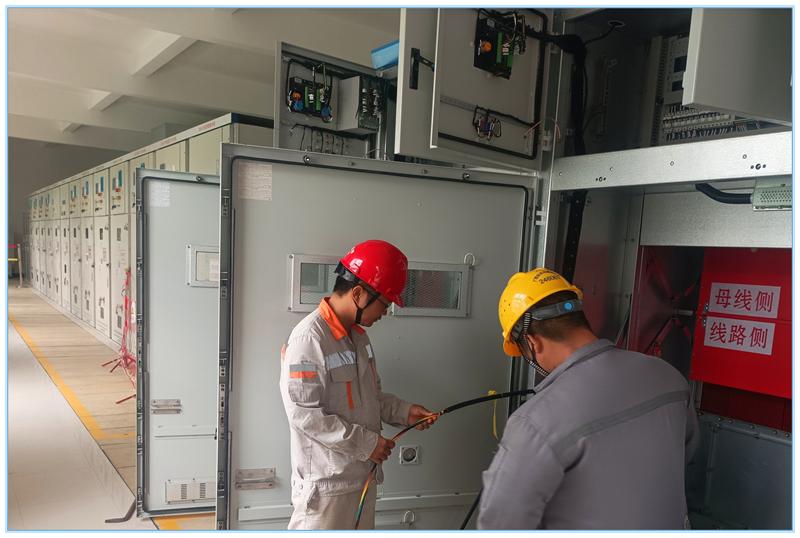

崇左监理项目部根据该项目工期紧、交叉作业多、运行站内施工中高风险多等实际情况,安排监理人员每天同进同出,切实履行监理合同相关义务,确保施工过程中项目质量、安全、进度可控在控,为项目的按期投运做出积极贡献,受到各参建单位好评。
建设单位:广西电网有限责任公司崇左供电局
设计单位:广西绿能电力勘察设计有限公司
施工单位:广西送变电建设有限责任公司
监理单位:广西振安电力工程监理有限公司
运行单位:广西电网有限责任公司崇左供电局
总监理工程师:龙永新,现场监理:张明星、黄平、黄川。
撰稿人:龙永新
