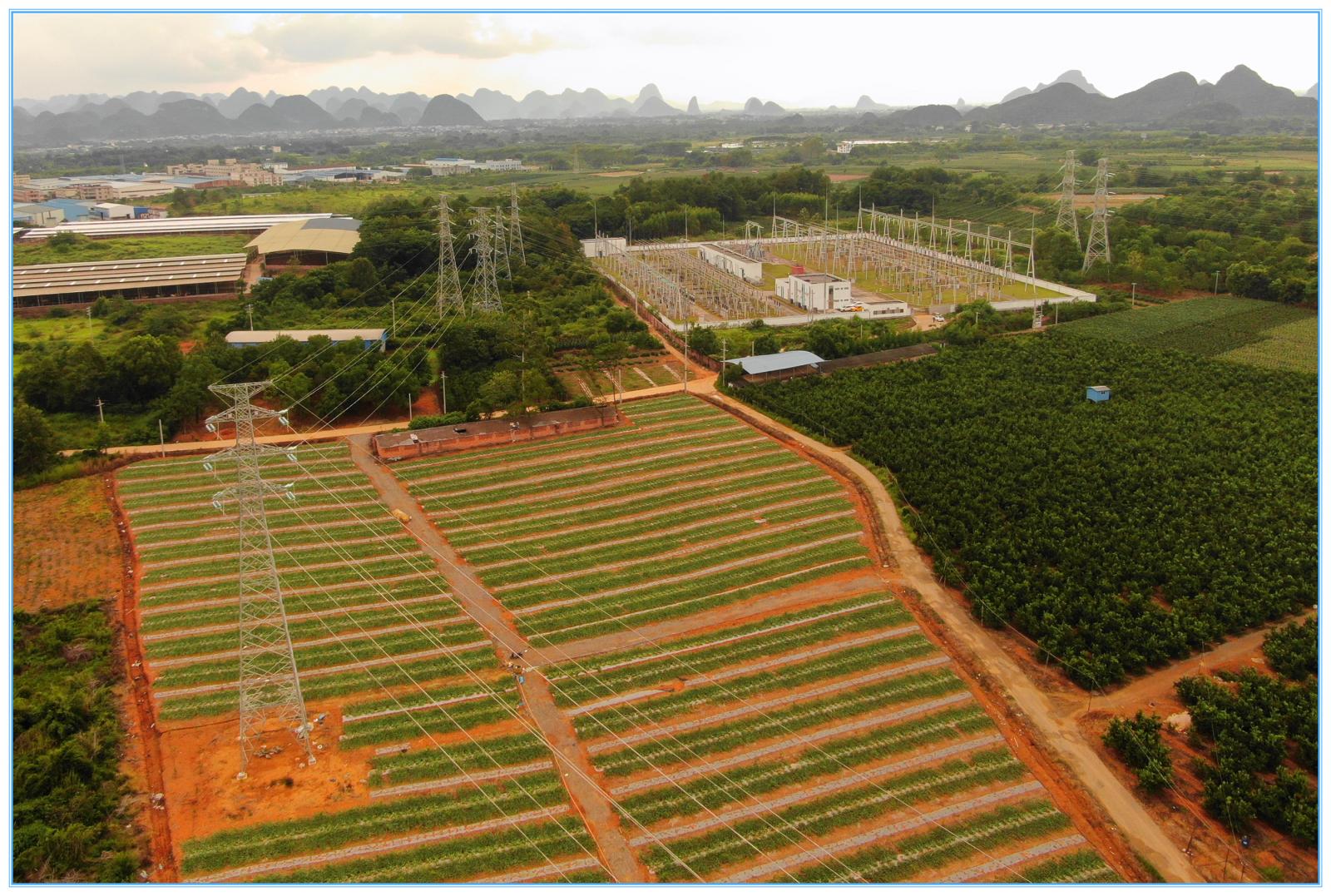

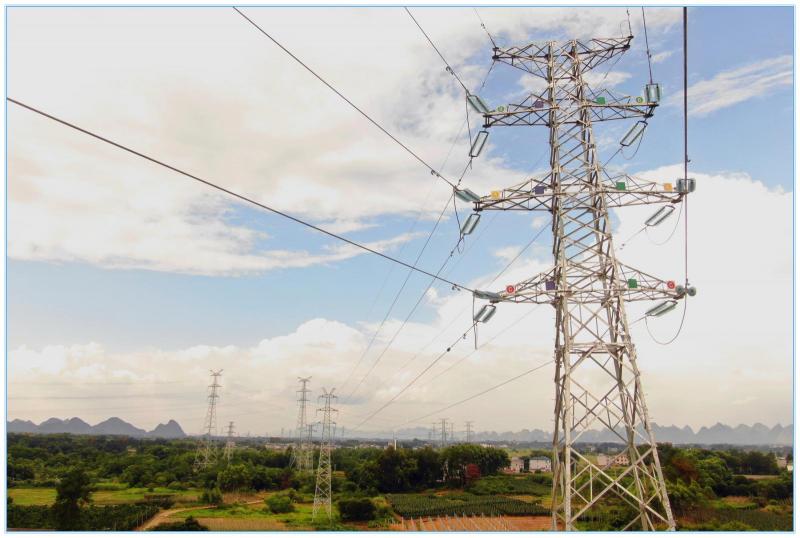

桂林供电局220kV宝象变电站配套110kV送出工程竣工投产
2025-08-07 来源: 点击:114次
公司监理项目:220千伏宝象变电站配套110千伏送出工程在参建各方共同努力下,于2025年8月1日经验收合格具备启动送电条件。2025年8月2日各线路分别顺利启动送电成功,于2025年8月3日正常运行24小时后正式投入运行。
本工程建设,为了满足桂林市南部负荷发展的需要,优化110kV电网结构,缓解220kV挡村站和220kV侯寨站供电压力,为新建变电站提供接入条件,提高供电可靠性,保证220kV宝象站电力送出,建设220kV宝象变电站配套110kV送出工程,共计包含4个子项目:宝象站π接东江~大化 110kV线路工程、宝象站π接茶江~屏风~磨盘~良丰 110kV 线路工程、侯寨~挡村Ⅰ、Ⅱ220kV线路改造工程和配套通信工程。项目建成投产后完善了110kV电网结构,有效缓解220kV挡村站和220kV侯寨站供电压力。
工程规模:
1.宝象站π接东江~大化110kV线路工程双回路共塔建设,线路起自宝象站110kV出线间隔,终至图中π接点(东大线 55#、站内出线套管)。线路全长12.87km, 双回路铁塔总数45基。
2.宝象站π接茶江~屏风~磨盘~良丰 110kV 线路工程双回路共塔建设:线路起讫点、长度:起自 220kV 宝象站 110kV 侧出线构架,终至π接点(良丰站110kV出线构架)。线路全长2.28km,其中架空双回路长2.14km,电缆双回路长0.14km。双回路铁塔总数10基。
3.侯寨~挡村Ⅰ、Ⅱ220kV 线路改造工程:线路起讫点、长度:起自220kV 侯挡Ⅰ、Ⅱ双回线路 24#塔,终至 31#塔。
建设单位:广西电网有限责任公司桂林供电局
设计单位:桂林丰源电力勘察设计有限责任公司
监理单位:广西振安电力工程监理有限公司
施工单位:广西漓昇电力建设有限责任公司
撰稿人:蒋地荣
