由我公司负责监理的广西电网有限责任公司贵港供电局2016年中央投资农网项目(第一批)监理标段3:(平南供电公司)新增旺石站三江线新龙门二台区工程等87个工程,共计新建配变87台,容量15390kVA;新建10kV线路11.33km;新建0.4kV低压线路115.71km。
本工程设计单位为广西福源电力设计有限责任公司、钦州市鑫源电力设计有限责任公司及柳州电力勘察设计有限公司,由广西福源电力投资有限责任公司和广西广能工程有限公司进行施工,施工合同计划2016年8月30日开工,计划2016年12月30日竣工。

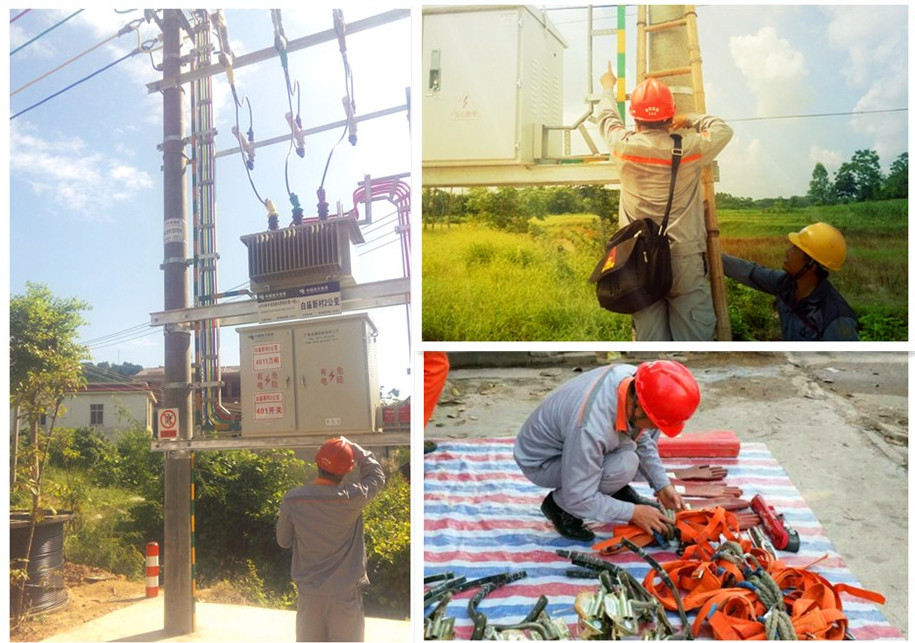

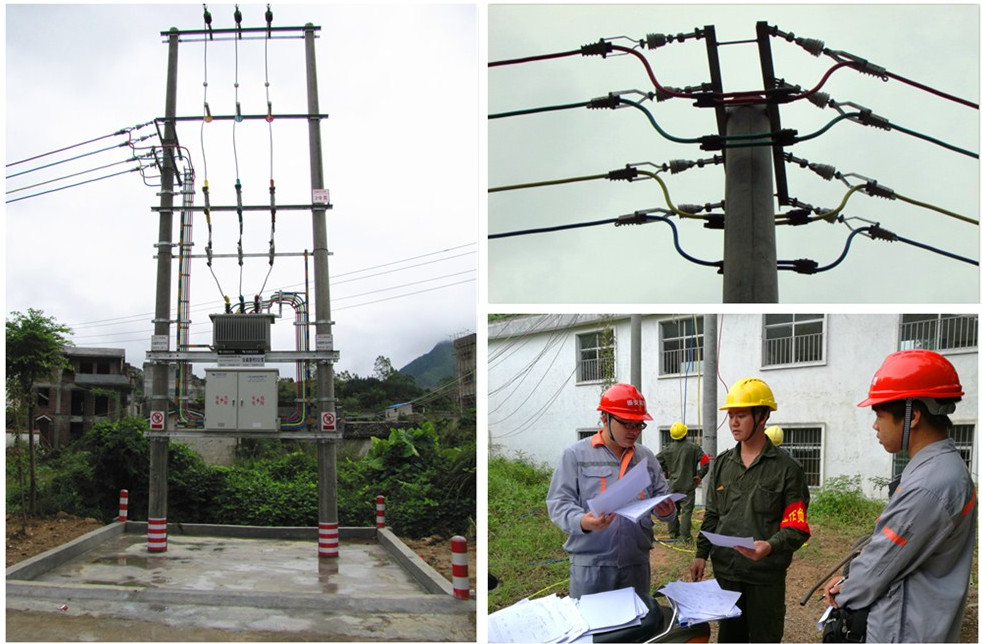

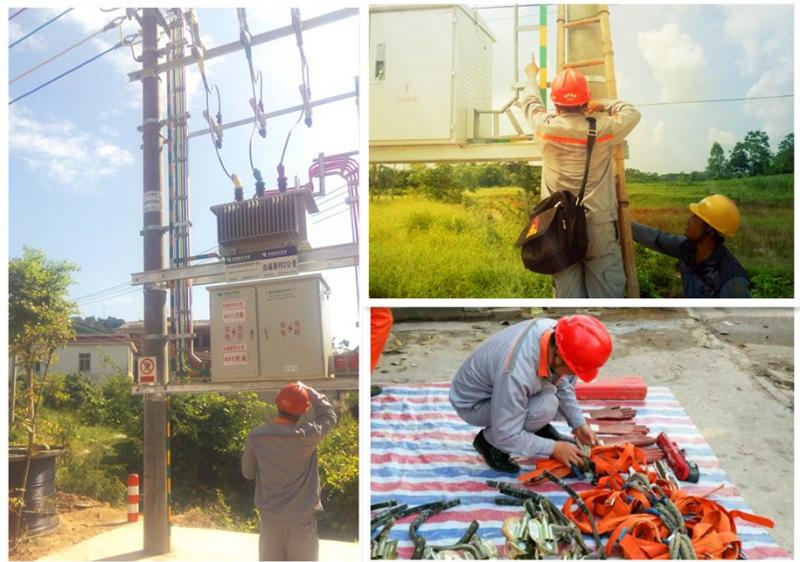

施工过程中,我公司对该项目进行严格监理,对台变接地等隐蔽工程均到位进行验收,合格之后才允许施工单位进行下一道工序施工,同时加强了对台变安装、电杆组立及低压放线的巡视检查力度,发现问题已及时通知施工单位进行了整改,施工质量得到了保证。

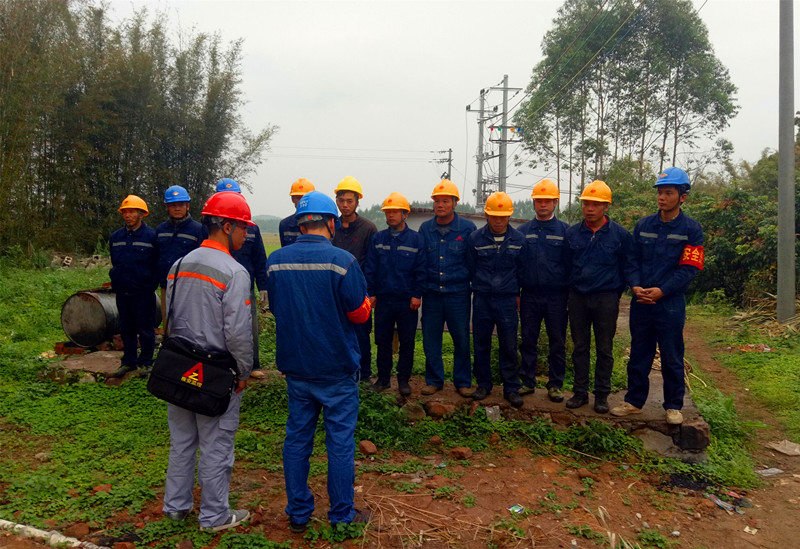

在加强质量管控的同时,监理项目部对现场安全管理丝毫不敢放松,对停电接火等高风险项目均安排监理人员进行了旁站,同时采用公司自行编制的《电力线路停电施工安全监理检查表》逐项进行检查,确保安全检查不漏项,履行监理了安全管理的职责。
因施工过程中受到台变定点、青赔、停电等因素影响,导致施工进度缓慢,面对客观因素的影响,监理坚持每月组织各参建单位召开工地例会,共同探讨如何解决施工过程中遇到的困难,经过各方努力,该工程施工任务于2017年6月已基本完成,其施工过程中未发生任何质量及安全事故事件。
施工结束,监理积极配合业主开展现场核量工作,同时配合及指导施工单位开展竣工资料及结算资料移交工作,对资料认真进行审核,发现问题及时通知施工单位进行整改,经过两月努力2017年8月底结算资料均全部完成,监理工作均全部落下帷幕。(平南监理部供稿)
