玉林供电局220kV长望变电站扩建工程顺利投运
2025-07-02 来源: 点击:101次

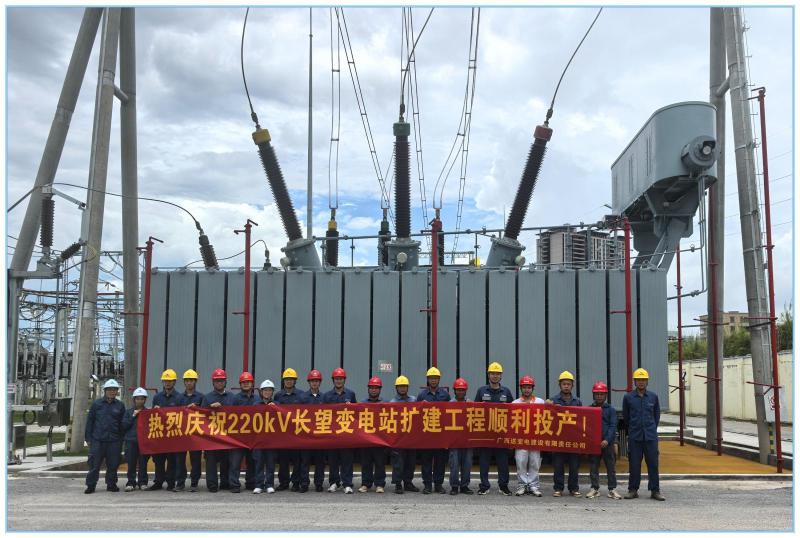

公司监理项目:玉林市的220kV长望变电站扩建工程,于2023年3月1日开工,2025年6月29日21点17分#3主变五次充电运行正常,开始进入24小时试运行,2025年6月30日21点20分并成功投入运行。这一重大项目的成功投运,将有效提升当地电网的输电容量与供电可靠性,为地方经济社会发展和人民生活质量提供坚强保障。
工程概况: 主变压器维持原有 120+180MVA 主变 2 台,本期新增 180MVA主变 1 台;扩建3 号主变220kV及110kV 进线间隔,扩建110kV出线间隔1 回。新建一栋10kV配电室、一栋警传室、一栋雨淋阀间、一栋水泵房和消防水箱。装设6~9号电容器,每组容量8.0Mvar,电抗率均为 5%。同时将站内原有电容器 5 组电容器搬迁重装。
为了确保工程的顺利进行,各参建方克服了种种困难,业主方全力服务,监理方提前介入,主动作为,施工方积极响应全力出击,各级领导和相关部门给予了高度关注和大力支持,为工程的顺利实施提供了有力保障。
公司选派监理人员成立项目监理部,依据监理合同,在施工过程中,监理人员认真为建设单位热情服务,遵照监理合同要求,严格按照监理规范及监理工程程序实施监理工作。项目监理人员通过审核施工组织设计和作业指导书、审查特种作业人员有效性、参加施工图会审、对施工单位进行安全技术交底、见证主要材料现场取样、检验进场的主要构配件和材料、监控日常作业现场的质量和安全、组织或参加隐蔽工程和分部分项工程的验收,严格执行阶段初检和竣工初检,对初检发现的问题已督促施工单位按整改要求及时进行了处理,以旁站、巡视、见证等工作方式对本工程施工的全过程进行了有效地把控;监理人员日常的旁站、巡视主动汇报业主工作群,让业主充分了解工程的质量及进度,从而保证了本工程所完成部分的项目质量符合有关规程、规范、设计文件及承包合同要求。
建设单位:广西电网有限责任公司玉林供电局
设计单位:广西金网电力勘察设计有限公司
监理单位:广西振安电力工程监理有限公司
施工单位:广西送变电建设有限责任公司
撰稿人:黄庚华
