当前位置:首页 > 220kV及以上输变电工程 详情
南湛高速公路穿越500kV民邕甲线#18-#19改造工程顺利投运
2025-12-31 来源: 点击:798次
公司监理项目:南宁至湛江高速公路穿越500kV民邕甲线(原邕海线)#18-#19改造工程于2025年12月11日顺利投运。

该工程于2025年11月22日停电组塔架线,停电组塔架线施工时间紧、任务重,经各参建单位的共同努力,历经20天完成竣工验收顺利投运。

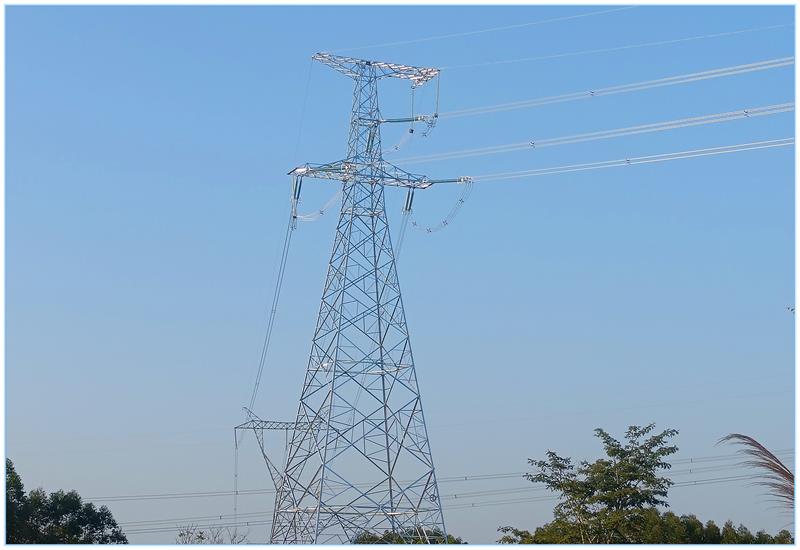

工程规模:该项目改造区段为#18-#19塔,新建3基耐张塔,拆除2基旧塔(#18-#19),架设导线地线2档共0.716km,利用旧线路重新紧线0.68km。

在项目实施过程中,我公司派驻的监理人员依据法律法规、规程规范以及设计图纸,采取“巡视、旁站、见证取样、平行检验”的监理手段,对工程的质量、进度、安全进行严格把控,与各参建单位进行积极的沟通和协调,有效解决施工过程中的各种问题,共同推动项目的顺利进行,监理成效显著,得到参建各方的好评。
建设单位:广西电网有限责任公司南宁供电局
设计单位:华北电力设计院有限公司
监理单位:广西振安电力工程监理有限公司
施工单位:广西恒都输变电工程有限公司
撰稿人:张明
