贺州供电局重点工程35kV平水线改造项目正式开工
2026-01-29 来源: 点击:207次
2026年1月6日,贺州供电局重点推进项目—35kV平水线改造工程正式开工建设。本项目计划于2026年5月30日前全面完成施工,旨在提升区域电网供电可靠性及抗灾能力,为平桂区经济社会发展提供更稳定的电力保障。


一、精准把控前期环节,监理深度参与图审与协调
我司监理人员在开工前主动介入,全程参与施工图设计审查工作。结合工程特点,监理人员重点对交叉跨越复杂段、重要设施防护方案(跨越高速公路、高铁隧道、多回高压线路等)提出优化建议,确保设计方案符合规范要求与现场实际。据设计文件显示,本工程需跨越或穿越19回110kV~500kV线路、高速公路、国道及房屋密集区,监理单位通过技术协同,有效规避了施工潜在风险。
二、首次工地例会群策群力,明确关键节点控制
在首次工地例会上,我公司监理人员组织建设、设计、施工等单位共同梳理工程重难点,针对N43至N44、N52至N53等段导线对房屋安全距离不足的问题,要求施工前必须完成户主协议签订与赔偿工作;对绿化带内燃气管线、排水沟改造等关键工序,明确“一桩一勘”的现场核查机制,确保方案落地可行。

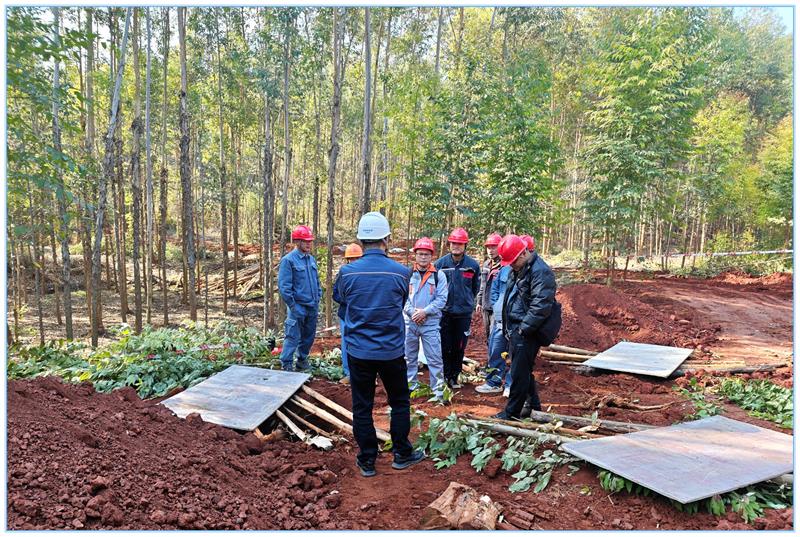

三、现场勘查与专项方案制定,筑牢安全防线
针对工程涉及的G207国道绿化带施工、金山路顶管作业、跨房段架线等高风险环节,钟山监理项目部相关人员联合施工单位开展多轮现场勘查,依据设计文件中的路径走向(沿五拱水路、金山路人行道敷设段)制定专项施工方案,明确管线保护、防撞墩设置、临时排水导改等措施,避免对市政设施及居民生活造成影响。
四、积极推动青赔协调,保障施工无缝衔接
工程路径经过农田、林木区及居民区,我公司监理人员提前介入青苗赔偿协调工作,配合建设单位与平桂区人民政府、权属单位签订路径协议,尤其对桉树砍伐通道、农田高跨设计等敏感区域,通过优化塔位布局与施工时序,最大限度减少地表扰动与民事纠纷,为工程顺利推进奠定基础。
撰稿人:黄平生
