110kV平陆变电站扩建工程顺利竣工投产
2022-11-24 来源: 点击:948次
公司监理项目:110kV平陆变电站扩建工程,在业主、设计、监理、施工、输电所、变电所等有关参建单位密切配合和努力下,工程于2022年7月20日开工,2022年11月4日通过竣工验收。于2022年11月5日14点30份开始按照启动试运行操作方案进入试运行操作阶段,11月7日18:30分进入24小时试运行状态。
工程概况:

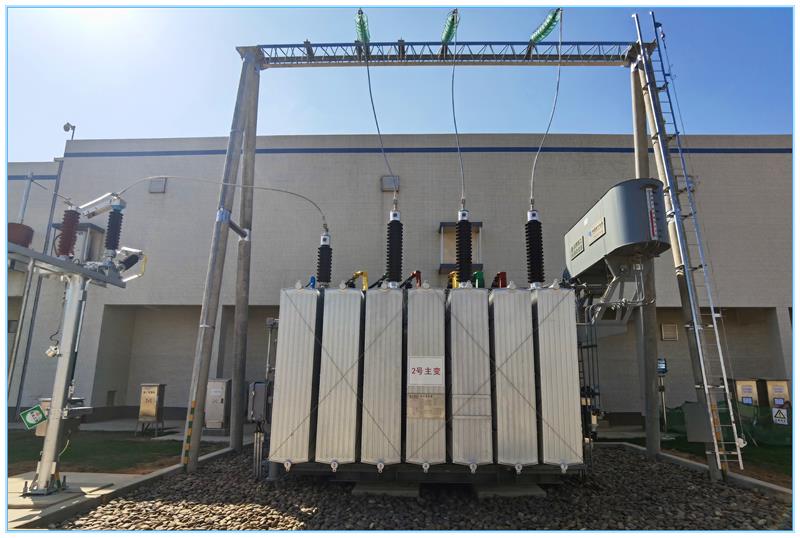

1)主变压器:终期 3×50MVA,前期 1×50MVA,本期 1×50MVA。
2)电压等级:110/35/10kV三级。
3)各级电压出线回路数:
a) 110kV出线:终期出线3回,前期出线2回,本期不新增。
b) 35kV出线:终期出线9回,前期出线3回,本期出线1回。
c) 10kV出线:终期出线36回,前期出线12回,本期出线12回。
4)中性点的接地方式:
a)110kV 系统为有效接地系统,主变压器 110kV 中性点采用隔离开关接地方式。变压器中性点接地方式可以选择不接地或直接接地,可满足系统不同的运行方式。
b)35kV 中性点接地:终期预留 2 台消弧线圈位置,本期暂不装设。
c)10kV 中性点接地:终期装设 3 组消弧线圈并小电阻接地装置,前期已装设 1 组。本期装设 1 组消弧线圈并小电阻接地装置,接地变容量为 630kVA ,消弧线圈容量为630kVA,电阻为 16Ω。
5)10kV无功补偿:终期在10kV侧装设并联补偿电容器组,终期装设3×2×5010kvar组考虑,本期装设2×5010kvar,电抗率均为12%。。
6)无功补偿:电容器组补偿终期2×4008+4×5010kvar,现已建成2×4008kVar,本期2×5010kvar,串接12%空芯电抗器。
7)站用变:站用变终期2台,前期2台,本期将原#2站用变由外来电源改接至10kVⅡ段母线供电。
接受本工程监理委托后,我公司选派专业监理人员成立监理项目部,并配备必要的检测工器具和指导性资料,编写了工程监理规划和专业监理实施细则。项目监理人员通过督促施工单位建立健全项目质量和安全管理体系、审核施工组织设计和作业指导书、核查特种作业人员资质、参加施工图会审、见证主要材料取样试验、监控日常作业现场的质量和安全、参加隐蔽工程和分部分项工程的验收、督促施工单位整改和处理发现的问题,以旁站、巡视、见证等工作方式,对本工程施工的全过程进行了有效地监控,从而保证了本工程所完成部分的项目质量符合有关规程、规范、设计文件及承包合同要求。
建设单位:广西电网有限责任公司南宁供电局
设计单位:广西泰能工程咨询有限公司
监理单位:广西振安电力工程监理有限公司
施工单位:广西南宁国恒供电开发有限责任公司
运行单位:广西电网有限责任公司南宁供电局
监理项目部主要人员:总监理工程师(吴教新),专业监理工程师(韦栋),监理员(潘红)
撰稿人:吴教新
