当前位置:首页 > > 110kV、35kV输变电工程 详情

110kV沙坪变电站二期扩建工程竣工投运

2022-12-15     来源:    点击:596次

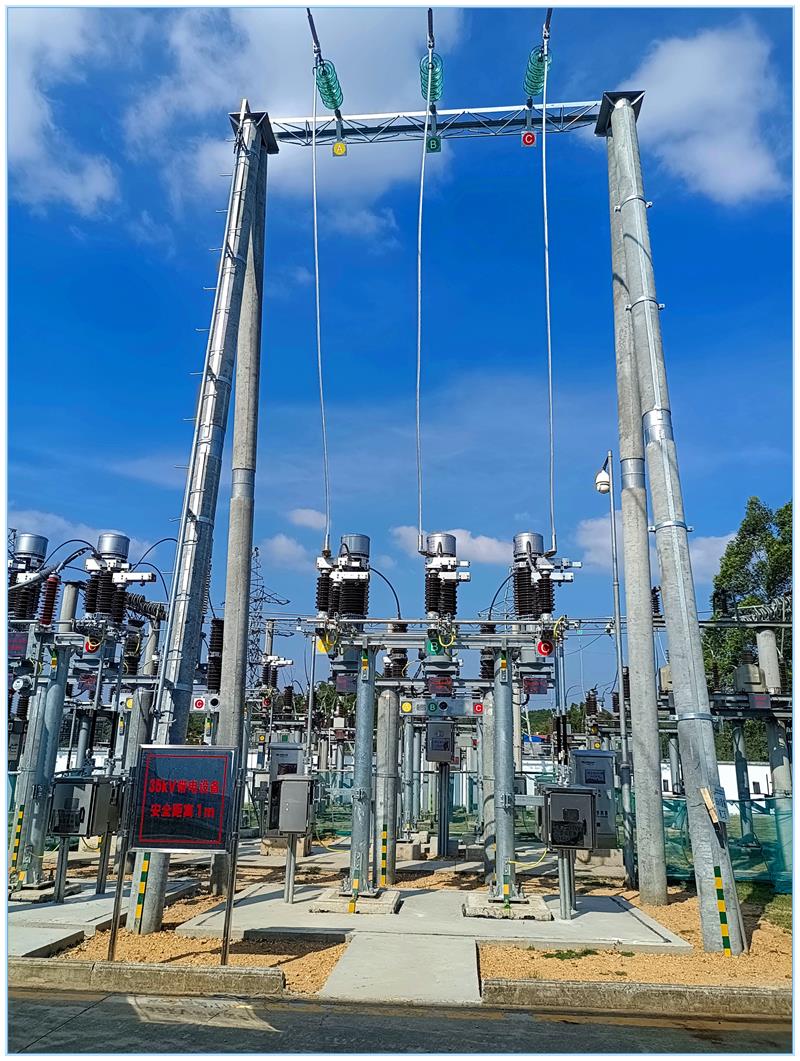

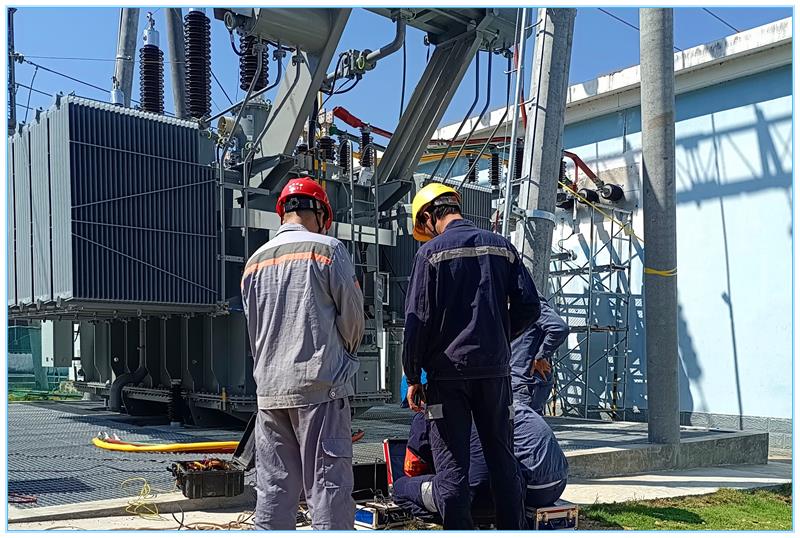

公司监理项目:州供电局110kV沙坪变电站二期扩建工程,2022310日开工,在建设单位的大力支持和协调下,各参建单位密切配合、共同努力,2022年12091640分对110kV沙坪变2#主变进行充电,到2022年121003时45分110kV沙坪变电站二期扩建工程启动试运行工作已完成,已送电至所有新建设备,所有设备运行正常,至此110kV沙坪变电站二期扩建工程顺利启动运行。

工程建设规模:

1.主变压器规模:本期新建2#主变1台,容量为40MVA,采用有载调压变压器。

2.电压等级及出线规模:

1110kV出线,本期完善垌沙Ⅱ线间隔,及主变进线隔离开关;

235kV配电装置,本期建设2#主变进线间隔1个,电容器间隔1个;

310kV配电装置,原接线为单母线接线,本期扩建为单母线分段接线,建设2#主变进线柜、站用变柜、电容器出线柜、母线 PT柜、分段隔离柜、分段断路器柜、接地变柜各1个,馈线柜7 个,另外将I段母线上的备用柜做为另1个接地变柜。

3.无功补偿:本期新增35kV电容器1组,容量为5Mvar,10kV电容器1组,容量为4Mvar。

4.中性点接地装置:本期配置#2主变110kV中性点间隙保护设备1套;35kV中性点用电缆并接至前期消弧线圈;配置10kV消弧线圈并小电阻接地成套装置2套。

5.站用变:本期将 10kV站用变由I段母线改接到Ⅱ段母线。

建设单位:广西电网有限责任公司钦州供电局

设计单位:广西蓝川设计有限公司

监理单位:广西振安电力工程监理有限公司

施工单位:广西钦能电力集团有限公司



撰稿人:刘汉多
