公司监理项目:110kV大樟站扩建工程(以下简称大樟扩),自2022年7月30日正式开工,在参建各方经过数月的建设和调试的努力下,来宾市金秀县110kV大樟变电站扩建工程于2023年7月14日正式完成启运。
工程建设规模:

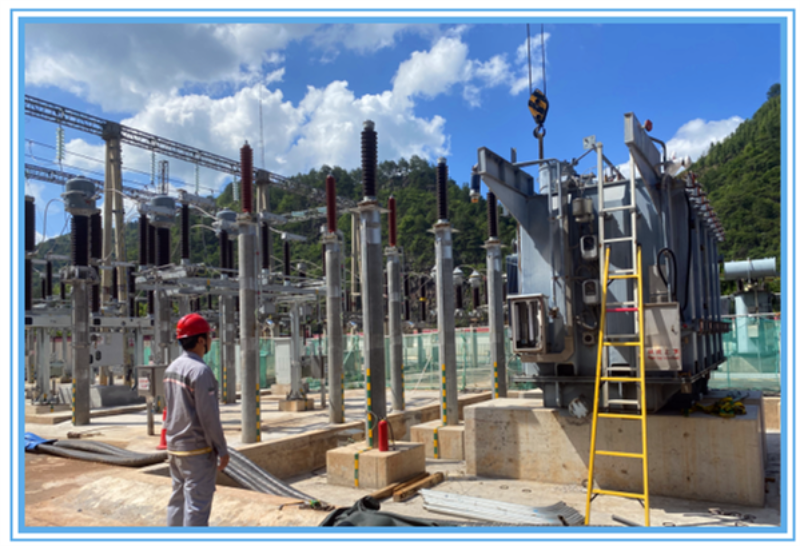

(1)主变规模:本期扩建 1 台 110kV 主变压器,该变压器由 110kV 桐木开关站调用至大樟站,变压器容量为 40MVA,布置在站内预留的#2 主变位置。
(2)110kV 配电装置:本期新增 2 个出线间隔,1 个主变进线间隔。
(3)35kV 配电装置:本期将原有的 2 个主变进线间隔(缺少主变侧隔离开关)建设成完整的主变进线间隔;35kV 桐木线增加 3 台线路电压互感器及避雷器。
- 无功补偿:本期扩建 1 组容量为5010kvar的10kV 电容器组。
(5)中性点设备:110kV 大樟站本期主变压器 110kV 中性点为有效接地系统,装设 1 套 110kV 中性点成套设备;35kV 中性点为不接地系统,主变 35kV 中性点装设 1 台 35kV 避雷器;10kV I 段、II 段母线分别经小电阻并消弧线圈接地。
(6)站用变:本期工程装设 1 组单接地隔离开关、1 台容量为 200kVA 的站用变压器,接 于 35kV IIM 母线,户外安装,联结组 Dyn11。
在施工过程中,监理人员认真为建设单位热情服务,遵照监理合同要求,严格按照监理规范及监理工程程序实施监理工作。项目监理人员通过审核施工组织设计和作业指导书、核查特种作业人员有效性、参加施工图会审、对施工单位进行安全技术交底、见证主要材料现场取样、检验进场的主要构配件和材料、监控日常作业现场的质量和安全、组织或参加隐蔽工程和分部分项工程的验收,严格执行阶段初检和竣工初检,对初检发现的问题已督促施工单位按整改要求及时进行了处理,以旁站、巡视、见证等工作方式对本工程施工的全过程进行了有效地把控,从而保证了本工程所完成部分的项目质量符合有关规程、规范、设计文件及承包合同要求。
建设单位:广西电网有限责任公司来宾供电局
设计单位:广西绿能电力勘察设计有限公司
监理单位:广西振安电力工程监理有限公司
施工单位:广西兆泰送变电工程集团有限公司
撰稿人:冯文宇
