110kV进德变电站扩建工程顺利启运
2023-06-26 来源: 点击:728次

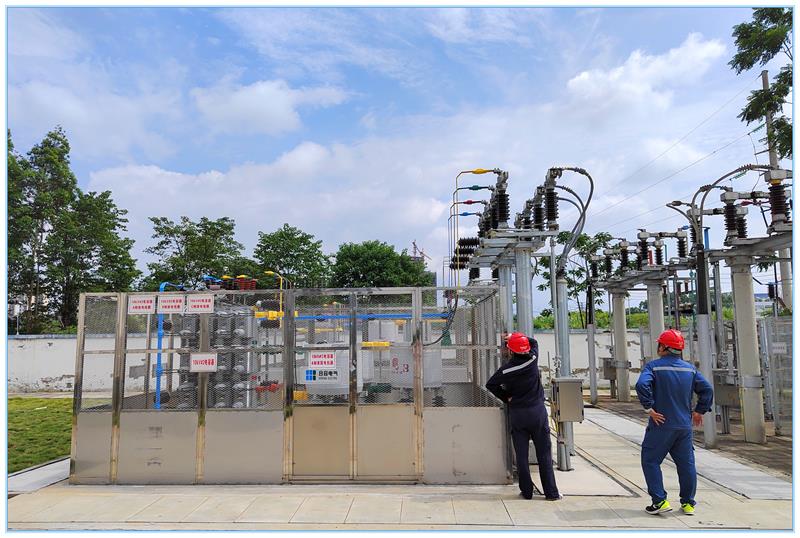

公司监理项目:110kV进德变电站扩建工程,2023年6月19日20时03分,经过建设、设备、调控、安质、试验、信通等专业的高效协同,工程顺利完成启运,投运启动工作共有52项步骤,19日下午20时03分随着最后一项操作的完成,标志着110kV进德变电站扩建工程顺利建成投运。

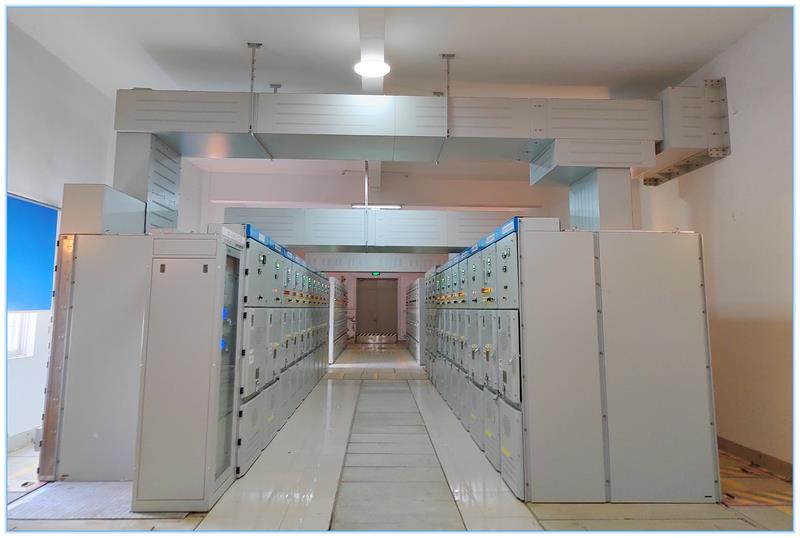

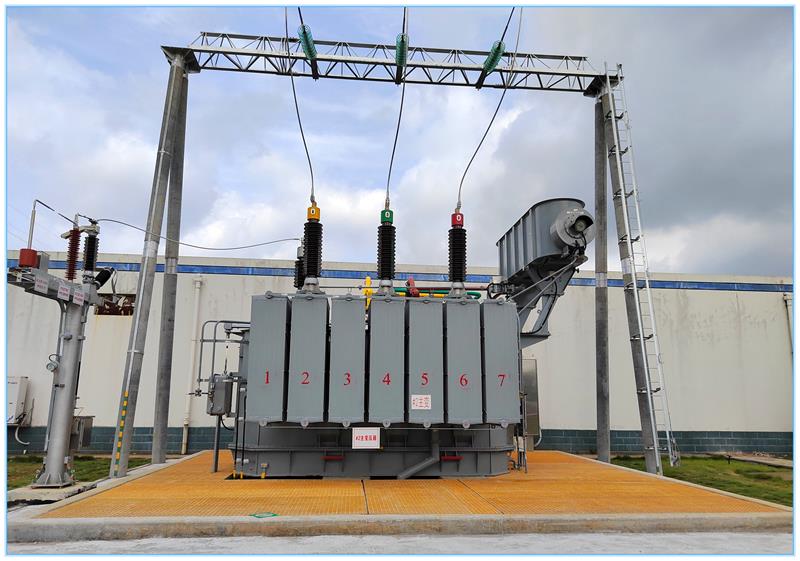

110千伏进德变电站扩建工程位于柳州市柳江区进德镇。扩建1台50MVA主变压器,完善110kV出线1回,10kV终期采用单母线2分段4段母线接线,前期为单母线分段接线方式,本期扩建2个主变进线间隔,1个分段隔离间隔、2个母线设备间隔,2个电容器间隔,1个接地变间隔,11个出线间隔。
110千伏进德变电站扩建工程的顺利投运,对柳江区进德镇供电的可靠性提升了一个台阶,为后续本区域发展的用电需求提供了有力保障。
