河百高速公路超高压线路迁改工程500kV龙凤甲线迁改竣工
2024-04-02 来源: 点击:497次
公司监理项目:河池至百色高速公路超高压线路迁改工程500kV龙凤甲线159#~161#塔段线路迁改项目,2024年3月30日,顺利完成并通过运行单位组织的竣工验收,竣工恢复送电。

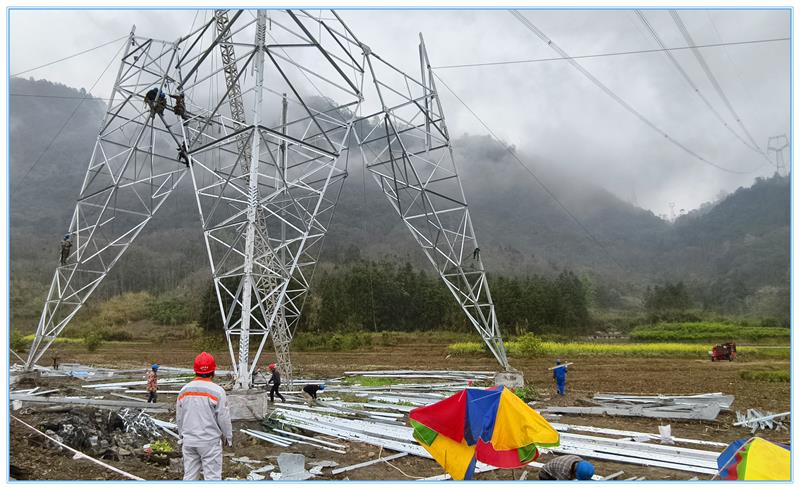

500kV龙凤甲线159#~161#塔段线路迁改属于河池至百色高速公路超高压线路迁改工程的子项之一,于2023年9月22日开工,10月15日基础验收,2024年3月15日开始停电施工。新建线路段起自原线路 160#塔大号侧新建的转角塔, 止于原线路 161#塔小号侧新建转角塔,新建线路长度路径长约 0.45km。新建单回路耐张塔2基,旧线路导地线重新调整弧垂长度约4.0km。

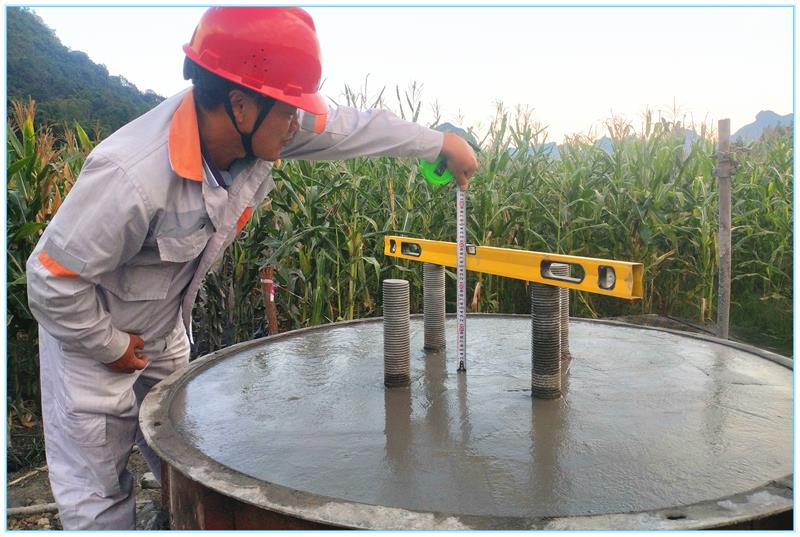

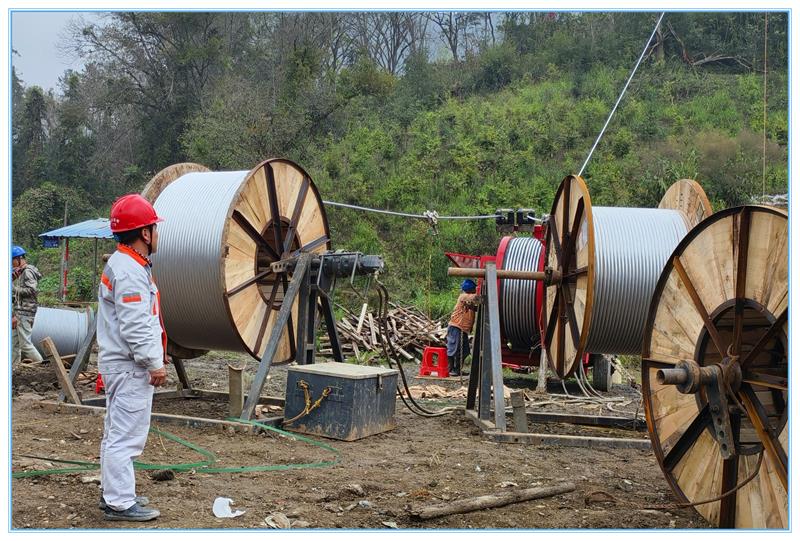

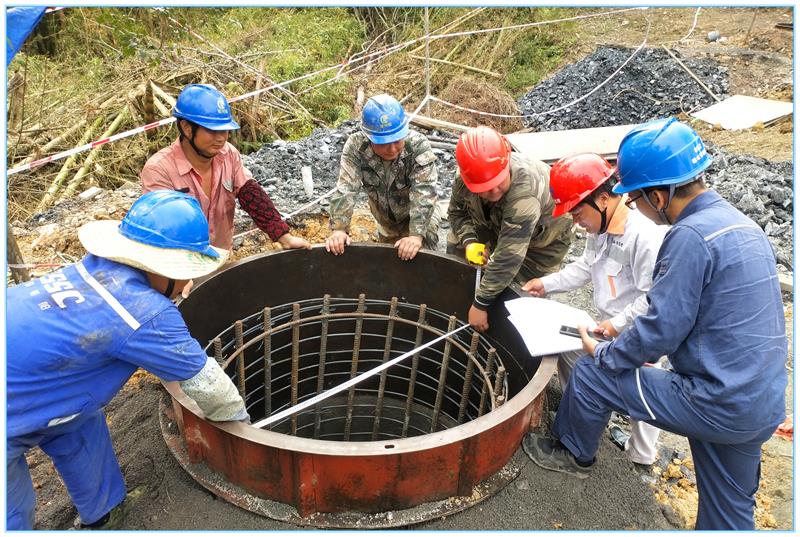

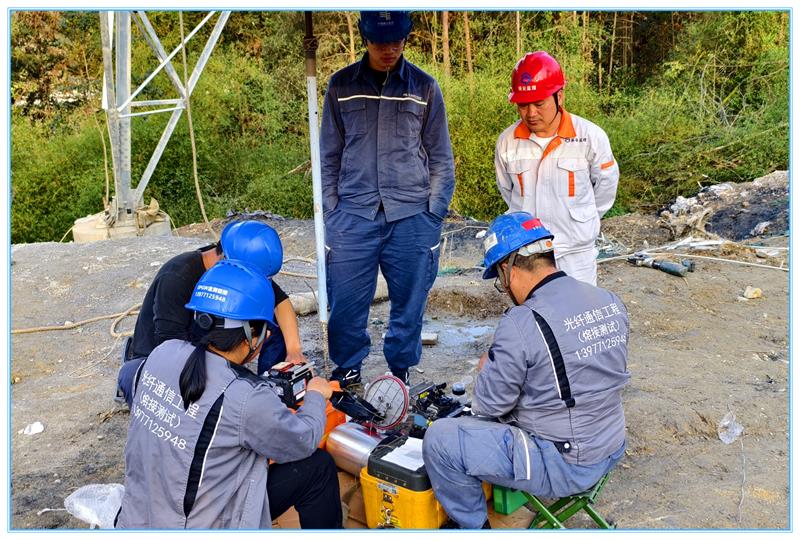

在项目实施过程中,我公司派驻的监理人员依据法律法规、规程规范以及设计图纸,采取“巡视、旁站、见证取样、平行检验”的监理手段,对工程的质量、进度、安全进行严格把控;与各参建单位进行积极的沟通和协调,有效解决施工过程中的各种问题,共同推动项目的顺利进行,监理成效显著,得到参建各方的好评。
建设单位:广西河百高速公路有限公司
设计单位:百源建设集团有限公司
施工单位:湘潭潭州电力建设有限公司
监理单位:广西振安电力工程监理有限公司
运维单位:中国南方电网公司超高压输电公司柳州局
撰稿人:黎彦
赞一下
(1)
