来宾西过境线高速公路穿越500kV平来II线迁改工程竣工
2024-04-02 来源: 点击:536次
公司监理项目:来宾西过境线高速公路穿越500kV平来II线373#-374#段迁改工程项目,2024年2月21日开工,在工期仅40天,时间紧任务重的情况下,通过相关单位攻坚克难,最终于2024年3月31日,顺利完成并通过运行单位组织的竣工验收,恢复送电。

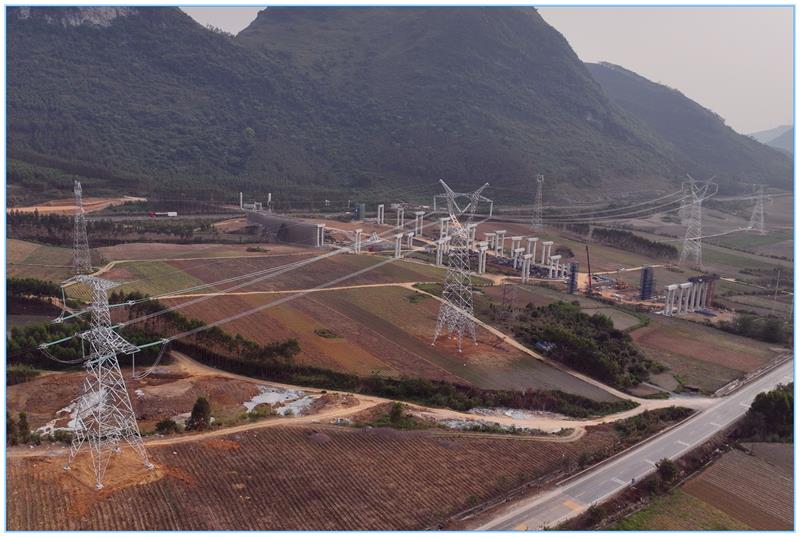

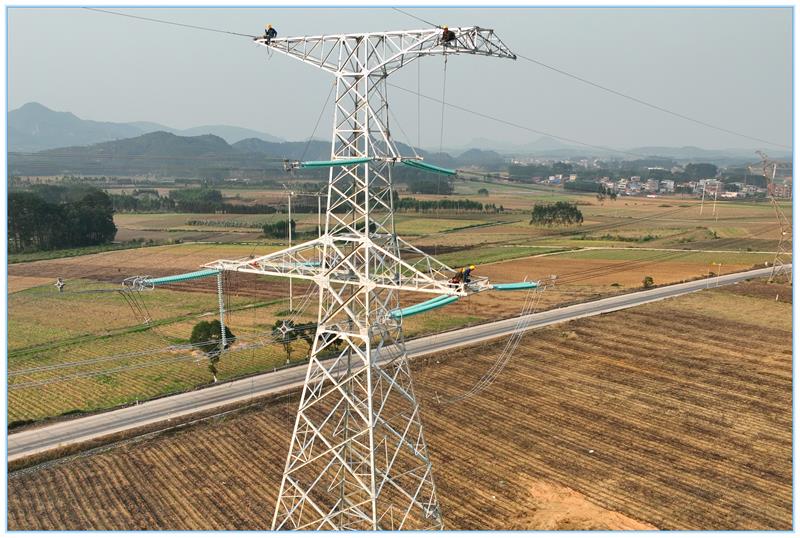

项目概况:新建 X373#-X374+1#段共0.756km ;原 367#-X373#段2.545km 及X374+1#-原 382#段 2.826km采用旧导、地线(调整导地线弧垂,更换间隔棒、 防振锤、悬垂线夹等金具)。

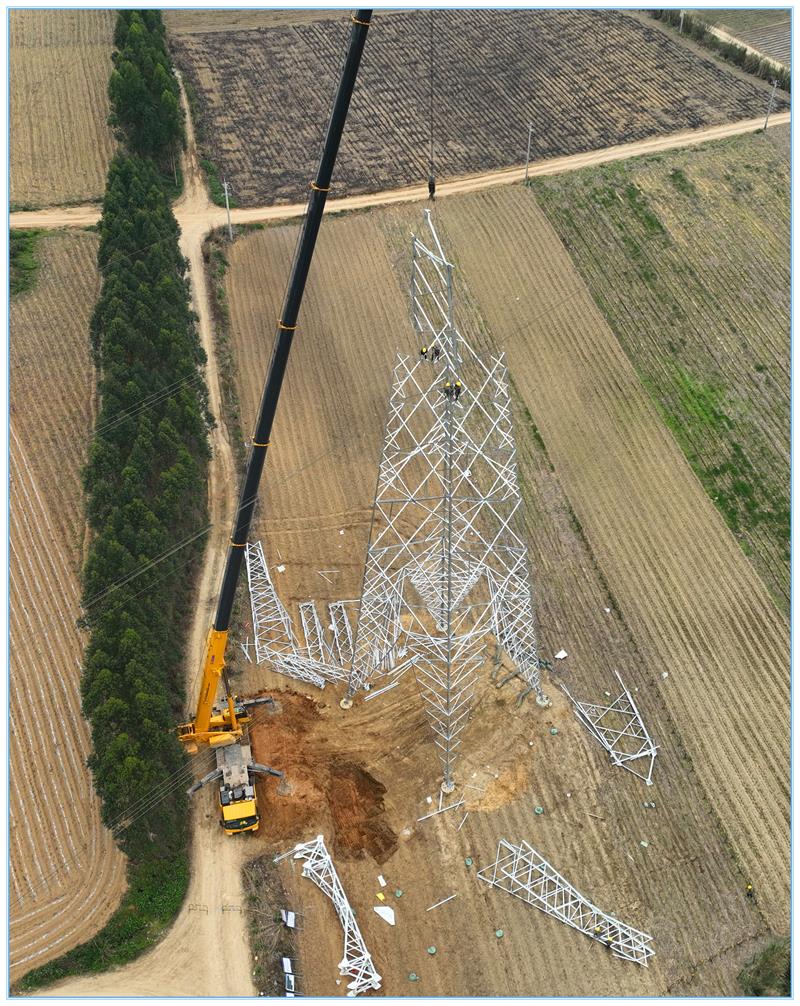

全线杆塔使用情况:铁塔共计4基。单回路直线塔2基,单回路耐张塔2基。

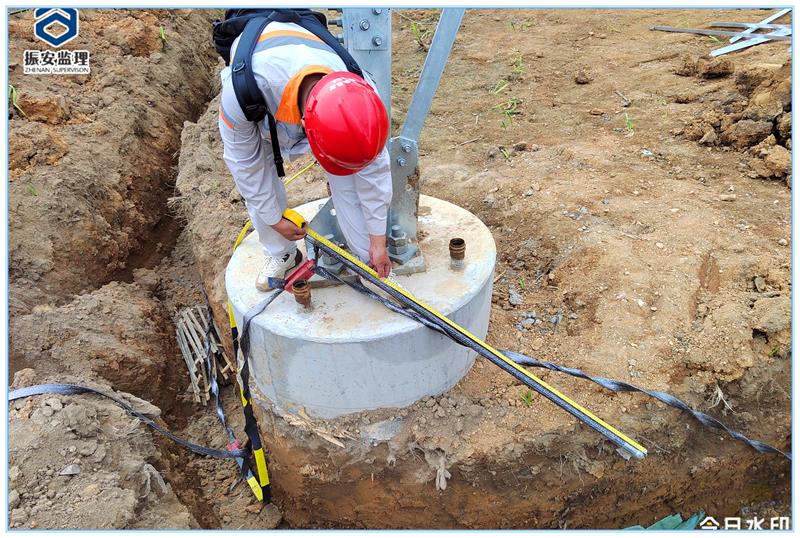

在项目实施过程中,我公司派驻的监理人员坚持“守法、诚信、公正和科学”的准则,严格监理,热情服务,切实履行监理合同相关义务,为工程的质量、进度、安全目标顺利完成做了积极贡献。
建设单位:广西路桥工程集团有限公司
设计单位:中国电建集团贵州电力设计研究院有限公司
监理单位:广西振安电力工程监理有限公司
施工单位:湖南卓越建设有限公司
运维单位:中国南方电网有限责任公司超高压输电公司南宁局
撰稿人:李培季
