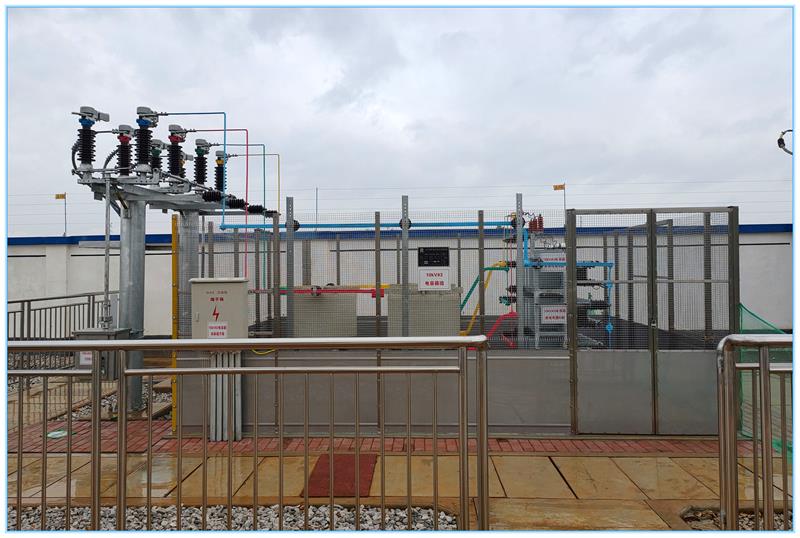

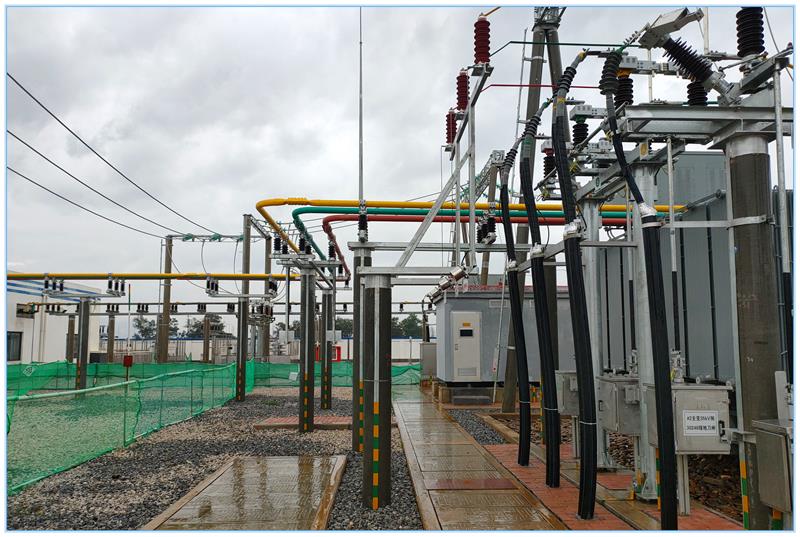

武宣供电局110kV旺村变电站扩建工程竣工投运

2022-07-08     来源:    点击:1053次

公司监理项目:武宣供电局110kV旺村变电站扩建工程于2021年7月6日开工建设,2022年6月28日召开验收总结会,2022年7月1日完成缺陷问题整改和复检工作,下午16:00建设单位组织召开启委会,启委会一致同意按照批准的试运行方案启动试运行2022年72上午10:00正式启动试运行当晚23:40 #2主变、35kV#2母线、10kV#2母线启动试运行结束,进入24小时带电试运行阶段,经24小时带电试运行一切正常顺利移交运行维护单位。

工程建设规模

1、主变规模终期规模 3×63MVA,前期已建1×40MVA,本期新增1×63MVA。

2、各级电压出线

110kV配电装置终期出线6回,采用单母线分段三段母线接线;现有出线4回(宣旺润线、佳旺I线、佳旺II线、晴旺线),采用单母分段接线;本期新增出线间隔 1 个,接入系统方案维持现有不变。

35kV配电装置终期出线12回,采用单母分段三段母线接线;现有出线8回(新旺村~桐岭站、新旺村~武农站、新旺村~三里站、新旺村~东乡站、新旺村~黔江糖厂、新旺村~龙丛电灌站、新旺村~盘龙矿站及备用出线1回),采用单母分段接线;本期无新增出线。

10kV配电装置终期出线24回,采用单母分段三段母线接线。现有出线8回采用单母线接线。本期新增2M段母线,形成单母分段接线。

3、无功补偿

无功补偿:终期6组,现有2组(35kV 1M 母线装设1组,容量为 4Mvar;10kV 1M 母线装设1组,容量为4Mvar),本期在#2 主变35kV侧及10kV侧各增加电容器1组,容量均为5Mvar。

4、中性点接地接地装置

35kV消弧线圈:变电站前期未装设有35kV消弧线圈,本期新增1台35kV消弧线圈,供#1、#2主变35kV中性点接地用。

10kV接地变成套装置:终期3套,前期已装设1台10kV小电阻接地成套装置,本期在旺村站10kV 2M母线装设1套小电阻并消弧线圈接地成套装置。

参建单位

建设单位:广西电网有限责任公司来宾供电局

设计单位:广西赛富电力股份有限公司

监理单位:广西振安电力工程监理有限公司

施工单位:广西送变电建设有限责任公司



撰稿人:全守宁
