防城港35kV里火送变电工程顺利投运
2024-11-11 来源: 点击:120次
公司监理项目:35kV里火送变电工程于2023年8月10日开工,通过各参建方密切联系、精诚协作,客服了沿海城市4-8月梅雨台风季节影响,经过13个月奋战,于2024年9月基本完工,开始进行验收、消缺并通过复验收。于2024年10月31日线路送电。11月1日在完成整个工程试运行操作后进入24小时试运行,试运行正常,11月2日正式移交运行管理单位,标志着35kV里火送变电工程顺利投运,为广西防城边境经济合作区提供强劲电力助力。
工程概况:
一、线路部分:那垌~里火35kV线路全长10.52km;桂香~里火35kV线路全长14.25km;两线路铁塔共63基。

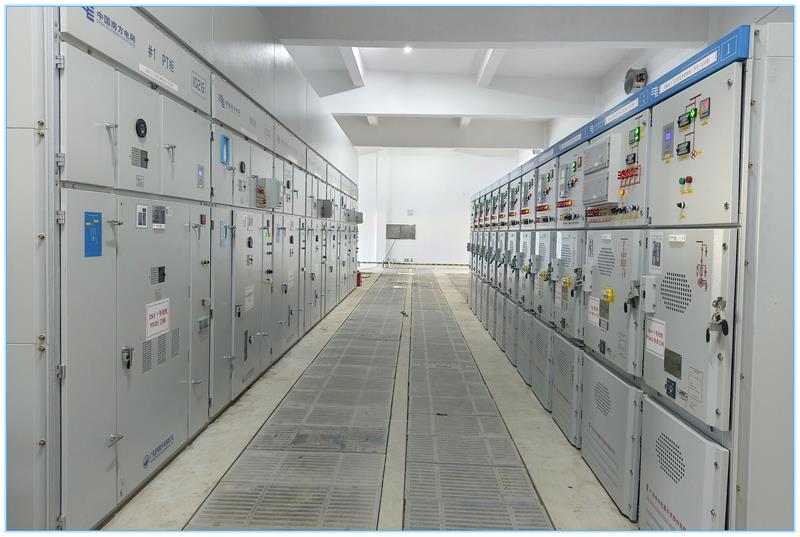

二、变电部分:新建1号主变容量为1×10MVA、2回35kV电缆出线、6回10kV电缆出线、无功补偿装置1×1200kVA、站用变1台(100+200)kVA、消弧线圈并小电阻接地装置1×400kVA,16Ω。
建设单位:广西电网有限责任公司防城港供电局
设计单位:广西鑫源电力勘察设计有限公司
监理单位:广西振安电力工程监理有限公司
施工单位:广西嘉能电力建设有限公司
项目主要监理人员:总监理工程师张朝平,专业监理工程师沈子富,安全监理工程师陈杰,监理员兼见证取样员范宏杰。
撰稿人:范宏杰
